Obnova plochej strechy s izoláciou na bytovom dome v Blansku
› Projekty › Projekty › Obnova plochej strechy s izoláciou na bytovom dome v Blansku









Obnova plochej strechy s izoláciou na bytovom dome v Blansku
Plochá strecha bytového domu nie je len finálna hydroizolačná vrstva. Aby dlhodobo fungovala, musí byť správne vyriešená celá skladba: tepelná izolácia, kotvenie, atika, vpusty, prestupy, odvetrávacie šachty, bleskozvod aj nadväznosti na zvislé konštrukcie.
V tejto prípadovej štúdii popisujeme návrh kompletnej obnovy plochej strechy bytového domu v Blansku. Cieľom riešenia je obnovenie funkcie strešného plášťa, doplnenie tepelnej izolácie, nové hydroizolačné vrstvy a sanácia detailov, ktoré u starších bytových domov často rozhodujú o tom, či strecha bude fungovať, alebo začne znovu vykazovať poruchy.
1. Opis objektu a východiskový stav
Riešeným objektom je bytový dom v Blansku s plochou strechou. Vodorovná plocha strechy je približne 653 m², k tomu nadväzujú zvislé časti atík, prestupov a ďalších detailov. Celková plocha navrhnutej novej hydroizolačnej vrstvy je približne 773 m².
Strecha vyžadovala komplexnejší zásah, nielen lokálnu opravu. Pri takomto rozsahu už nestačí riešiť len viditeľné miesta stekania alebo jednotlivé praskliny. Dôležité je obnoviť skladbu ako celok a zároveň vyriešiť detaily, ktoré bývajú pri bytových domoch najrizikovejšie.
Do riešeného rozsahu patrí:
- obnova hlavnej plochy strechy,
- doplnenie novej tepelnej izolácie,
- nová hydroizolačná vrstva z PVC fólie,
- sanácia a navýšenie atiky,
- nové plechovanie atík,
- obnova strešných vpustí,
- riešenie kanalizačných prestupov,
- sanácia odvetrávacích šácht,
- úprava a spätné osadenie prvkov bleskozvodu,
- presun materiálu, likvidácia odpadu a práce podľa BOZP.
2. Aký problém sa riešil

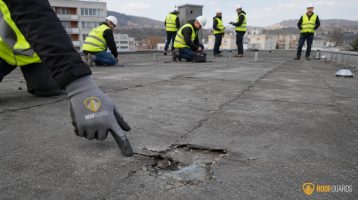

U starších plochých striech na bytových domoch býva problém málokedy len na jednom mieste. Často sa kombinuje viac faktorov: starnutie pôvodného súvrstvia, nedostatočné zateplenie, problematické detaily okolo atík, poruchy vpustí, netesné prestupy a zlý stav odvetrávacích šácht.
Typickým rizikom je, že voda sa do skladby dostane na jednom mieste, ale v interiéri sa prejaví úplne inde. V bytovom dome to môže znamenať vlhké mapy v poslednom podlaží, stekanie okolo šácht, zhoršenie tepelných vlastností strechy alebo postupné poškodzovanie nadväzujúcich konštrukcií.
V tomto prípade bolo vhodné navrhnúť riešenie ako kompletnú obnovu strechy s izoláciou. Tým sa nerieši len samotná hydroizolácia, ale aj tepelno-technické vlastnosti strechy a dlhodobá stabilita detailov.
3. Diagnostika a kontrola strechy

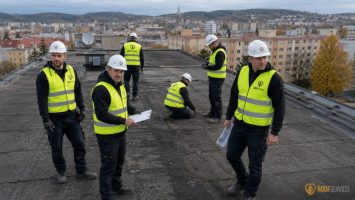

Pred začatím takéhoto typu prác je dôležité prejsť strechu ako celok. Nestačí skontrolovať len hlavnú plochu. Technicky dôležité sú hlavne miesta, kde sa skladba strechy prerušuje alebo nadväzuje na iné konštrukcie.
Kontrolujú sa najmä:
- atiky a ich plechovanie,
- nadväznosti hydroizolácie na zvislé konštrukcie,
- strešné vpusty,
- kanalizačné prestupy,
- odvetrávacie šachty,
- napojenie bleskozvodu,
- stav pôvodnej tepelnej izolácie,
- spádovanie strechy a miesta s možným zadržiavaním vody.

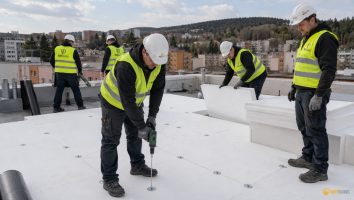

Súčasťou prípravy je aj overenie kotvenia novej skladby. Pri teleskopickom kotvení do betónového podkladu je vhodné počítať so skúškou ťahových síl. Až podľa reálneho podkladu je možné potvrdiť typ a dĺžku kotviacich prvkov.
4. Návrh technického riešenia
Navrhnuté riešenie počíta s novou zateplenou skladbou strechy. Spodnú vrstvu tvorí EPS 200S hrúbky 80 mm, vrchnú vrstvu potom PIR AL hrúbky 80 mm. Táto kombinácia zlepšuje tepelnoizolačné vlastnosti strechy a zároveň vytvára pevný podklad pre novú hydroizoláciu.
Na tepelnú izoláciu je navrhnutá separačná geotextília a finálna hydroizolačná vrstva z PVC fólie hrúbky 1,5 mm. Dôležitou súčasťou skladby sú PPL profily pre vnútorné a vonkajšie rohy, systémové tvarovky, prestupy, tmely a kotviace prvky.

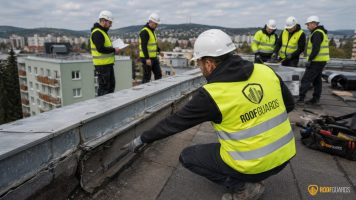

Samostatnou kapitolou je atika. Pri tejto streche je navrhnutá nadstavba atiky o cca 150 mm, konštrukčné výdrevo, zateplenie výplne, OSB záklop a nové plechovanie v antracitovom prevedení. Pri bytových domoch je atika veľmi citlivý detail, pretože chráni okraj strechy a zároveň je vystavená vetru, vode, UV žiareniu aj teplotným zmenám.

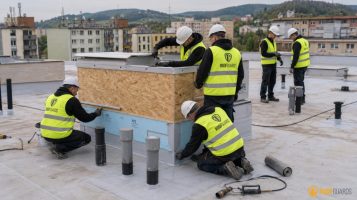

Ďalšou významnou časťou je obnova odvetrávacích šácht nad úrovňou strechy. Šachty sú navrhnuté s XPS izoláciou, OSB debnením, novým potrubným napojením a pri vybraných prvkoch aj so samočinnými odvetrávacími hlavicami. Súčasne sa rieši aj napojenie vybraných častí na bleskozvod.
Postup prác krok za krokom
1. Príprava staveniska a ochrana prevádzky domu
Najskôr je nutné pripraviť stavenisko, určiť skladovaciu plochu, trasu pre presun materiálu a bezpečný prístup na strechu. Pri bytovom dome je dôležité minimalizovať obmedzenia pre obyvateľov a vopred komunikovať hlučné alebo prašné práce.
Práce na streche sa plánujú podľa počasia. Dážďové dni a silný vietor môžu realizáciu predĺžiť, pretože zváranie PVC fólie a manipulácia s veľkoformátovými materiálmi vyžadujú vhodné podmienky.
2. Demontáž pôvodných prvkov a búranie
V prvej fáze sa rieši demontáž pôvodného odvetrania kanalizácie a búranie nevyhovujúcich betónových poklopov odvetrávacích šácht. Súčasťou je presun sute a príprava detailov pre novú skladbu.
Táto fáza je dôležitá hlavne preto, aby sa nová hydroizolácia nenapájala na nestabilné alebo degradované prvky. Ak by sa staré porušené časti ponechali, vzniklo by riziko netesností už krátko po dokončení.
3. Montáž novej tepelnej izolácie

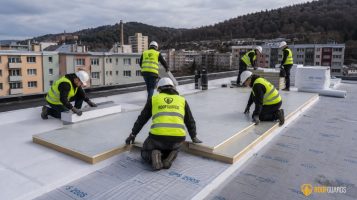

Na pripravený podklad sa ukladá spodná vrstva EPS 200S hrúbky 80 mm a následne vrchná vrstva PIR AL hrúbky 80 mm. EPS tvorí stabilnú spodnú tepelnú izolačnú vrstvu, PIR zlepšuje tepelný odpor skladby pri rozumnej celkovej hrúbke.
Dôležité je dodržať správne ukladanie dosiek, minimalizovať priebežné škáry a dôkladne riešiť nadväznosti pri atikách, šachtách a prestupoch. Práve v detailoch sa často rozhoduje o výslednej kvalite celej strechy.
4. Geotextília a nová PVC hydroizolácia

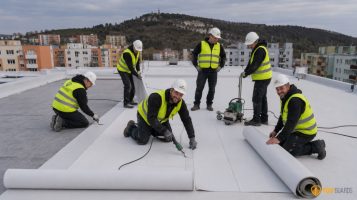

Na tepelnú izoláciu sa ukladá geotextília, ktorá plní separačnú a ochrannú funkciu. Nasleduje uloženie novej PVC fólie.
Pri PVC hydroizolácii je zásadná kvalita zvarov. Spoje musia byť čisté, správne nahriate a priebežne kontrolované. Chyba v zvaru sa nemusí prejaviť okamžite, ale pri daždi alebo pri snehovej záťaži môže vytvoriť cestu pre vodu do skladby.
5. Riešenie atík a plechovania
Atika je pri tomto type striech jedným z kľúčových detailov. Navrhnutá skladba počíta s konštrukčným výdrevo, tepelnoizolačnou výplňou, OSB záklopom a novým plechovaním.
Správne vyhotovená atika musí chrániť okraj strechy proti stekaniu, podfúknutiu vetrom a degradácii detailov. Zároveň musí umožniť čisté napojenie PVC fólie a nadväznosť na plechovanie.
6. Obnova vpustí, prestupov a odvetrania
Strešné vpusty odvádzajú vodu z hlavnej plochy strechy. Pri bytovom dome je ich stav zásadný, pretože nefunkčná vpust môže spôsobiť zadržiavanie vody, zaťaženie strechy a postupné stekanie do skladby.
Súčasťou návrhu sú sanačné strešné vpusty s ochranou proti nečistotám, nové PVC prestupy a úprava kanalizačného odvetrania. Odvetrávacie šachty nad úrovňou strechy sa obnovujú pomocou XPS izolácie, OSB debnenia a nových hlavíc alebo nadväzných prvkov.
7. Presun a spätné osadenie bleskozvodu
Pri obnove strechy sa nesmie zabudnúť na bleskozvod. Je nutné ho dočasne presunúť, po dokončení skladby znovu osadiť na vhodné podpery a následne overiť, že jeho vyhotovenie zodpovedá požiadavkám revízie.
Bleskozvod nie je len „niečo, čo leží na streche“. Zle osadené podpery alebo kotvenie môžu poškodiť hydroizoláciu. Preto je dôležité používať vhodné podložky a detaily, ktoré chránia novú fóliu.
8. Upratovanie, kontrola a odovzdanie

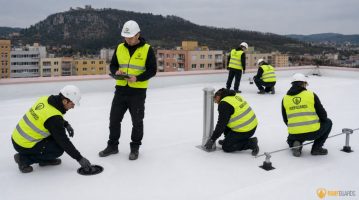

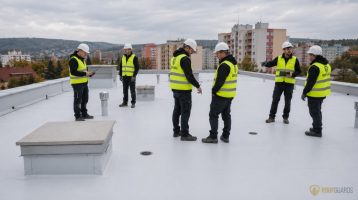

Po dokončení montáže sa kontrolujú spoje, detaily, prestupy, vpusty, atiky a nadväznosti na odvetrávacie šachty. Následne sa vykoná upratovanie strechy a odvoz odpadu vzniknutého pri montáži.
Pri väčších strechách bytových domov odporúčame po dokončení nastaviť jednoduchý plán kontrol. Ideálne je skontrolovať strechu po prvých väčších dažďoch, po zime a následne aspoň raz až dvakrát ročne.
Kritické detaily
Najcitlivejšími miestami celej obnovy sú atiky, vpusty, prestupy a odvetrávacie šachty.
Atika je namáhaná vetrom a zmenami teplôt. Ak nie je správne vyriešená jej výška, plechovanie a napojenie hydroizolácie, môže sa voda dostať pod fóliu alebo do okrajových konštrukcií.
Vpusty musia byť čisté, správne napojené a chránené proti zanášaniu. Pri bytových domoch sa do nich často dostáva lístie, prach, mach alebo drobné nečistoty. Ak sa vpusty neudržiavajú, voda na streche zostáva dlhšie, než by mala.
Odvetrávacie šachty a prestupy sú rizikové preto, že prerušujú súvislú hydroizolačnú vrstvu. Každý prestup musí mať systémové opracovanie, dostatočné vyvedenie hydroizolácie a stabilný podklad.
Výsledok opravy / renovácie
Po dokončení takejto obnovy by mal bytový dom získať novú zateplenú strešnú skladbu s PVC hydroizoláciou, obnovenými atikami, novými alebo sanovanými vpustami a opravenými odvetrávacími šachtami.
Cieľom nie je sľubovať „strechu bez starostí navždy“. Správne navrhnutá a vykonaná obnova však výrazne znižuje riziko stekania, obmedzuje degradáciu pôvodnej skladby a zlepšuje technický stav objektu.
Dôležitým prínosom je aj lepšia kontrola nad strechou do budúcna. Správca alebo výbor SVJ presne vie, aké detaily boli riešené, kde sú prestupy, ako je vyhotovená atika a čo je potrebné pravidelne kontrolovať.
Odporúčania pre správcu objektu
Pred začatím podobnej rekonštrukcie odporúčame pripraviť:
- základnú dokumentáciu objektu,
- fotografie aktuálneho stavu strechy,
- informáciu o stekaní alebo poruchách v bytoch,
- revíziu bleskozvodu,
- informáciu o prístupe na strechu,
- možnosť napojenia na elektrinu,
- podmienky pre skladovanie materiálu,
- súhlas vlastníkov alebo SVJ,
- plán komunikácie s obyvateľmi domu.
Po dokončení strechy je vhodné kontrolovať najmä vpusty, atiky, prestupy a miesta okolo šácht. Najlepšou prevenciou je pravidelná servisná prehliadka. Je lacnejšie včas odstrániť zanesenú vpust alebo drobný defekt detailu než neskôr riešiť stekanie do bytov.
Najčastejšie otázky
Ako dlho trvá obnova plochej strechy bytového domu?
Pri podobnom rozsahu sa orientačne počíta s dobou realizácie 30–40 pracovných dní. Termín sa môže predĺžiť podľa počasia, pripravenosti stavby, prístupu na strechu a rozsahu detailov.
Dá sa strecha obnovovať počas prevádzky domu?
Áno, väčšinou áno. Je však potrebné vopred riešiť bezpečný pohyb obyvateľov, hlučné práce, skladovanie materiálu, prístup na strechu a komunikáciu s výborom SVJ alebo správcom.
Prečo nestačí len položiť novú hydroizoláciu?
Pretože problém často nie je len v hlavnej ploche strechy. Rizikové sú napojenia na atiky, vpusty, šachty, prestupy a bleskozvod. Ak sa tieto detaily nevyriešia, môže nová fólia zlyhať práve v napojeniach.
Aký má zmysel zateplenie strechy pri obnove hydroizolácie?
Zateplenie zlepšuje tepelno-technické vlastnosti objektu, obmedzuje tepelné straty a pomáha stabilizovať skladbu strechy. Keď už sa strecha kompletné obnovuje, je vhodné riešiť hydroizoláciu a tepelnú izoláciu spolu.
Ako často kontrolovať novú plochú strechu?
Odporúčame minimálne raz až dvakrát ročne. Ideálne po zime, pred zimou a po mimoriadnych dažďoch alebo vetre. Osobitnú pozornosť si zaslúžia vpusty, atiky a prestupy.
Čo býva najčastejšou príčinou stekania u bytových domov?
Často ide o kombináciu starnúcej hydroizolácie, zanesených vpustí, netesných prestupov, zlej nadväznosti na atiku a porúch okolo odvetrávacích šácht.
CTA
Riešite stekanie, plánovanú obnovu strechy alebo zateplenie plochej strechy bytového domu? Pošlite nám základné informácie o objekte cez kontaktnú stránku Roof Guards a navrhneme ďalší technický postup.
![]()
Špecializujeme sa na ochranu striech, bezpečnostné prvky a profesionálne riešenia pre strechy rodinných aj komerčných budov.
Roof Guards pro Slovensko
Pobočky: Trenčín, Brno, Most
IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893
