Obnova ploché střechy se zateplením na bytovém domě v Blansku

ProjektyObnova ploché střechy se zateplením na bytovém domě v Blansku
Obnova ploché střechy se zateplením na bytovém domě v BlanskuDvorska-Blansko-1-Dvorska-Blansko-10-Dvorska-Blansko-2-Dvorska-Blansko-3-Dvorska-Blansko-4-Dvorska-Blansko-5-Dvorska-Blansko-6-Dvorska-Blansko-7-Dvorska-Blansko-8-

Obnova ploché střechy se zateplením na bytovém domě v Blansku

Plochá střecha bytového domu není jen finální hydroizolační vrstva. Aby dlouhodobě fungovala, musí být správně vyřešená celá skladba: tepelná izolace, kotvení, atika, vpusti, prostupy, odvětrací šachty, hromosvod i návaznosti na svislé konstrukce.

V této případové studii popisujeme návrh kompletní obnovy ploché střechy bytového domu v Blansku. Cílem řešení je obnova funkce střešního pláště, doplnění tepelné izolace, nové hydroizolační vrstvy a sanace detailů, které u starších bytových domů často rozhodují o tom, jestli střecha funguje, nebo začne znovu vykazovat poruchy.

1. Popis objektu a výchozí stav

Řešeným objektem je bytový dům v Blansku s plochou střechou. Vodorovná plocha střechy je přibližně 653 m², k tomu navazují svislé části atik, prostupů a dalších detailů. Celková plocha navržené nové hydroizolační vrstvy je přibližně 773 m².

Střecha vyžadovala komplexnější zásah, ne pouze lokální opravu. Při takovém rozsahu už nestačí řešit jen viditelná místa zatékání nebo jednotlivé trhliny. Důležité je obnovit skladbu jako celek a současně vyřešit detaily, které bývají u bytových domů nejrizikovější.

Do řešeného rozsahu patří:

  • obnova hlavní plochy střechy,
  • doplnění nové tepelné izolace,
  • nová hydroizolační vrstva z PVC fólie,
  • sanace a navýšení atiky,
  • nové oplechování atik,
  • obnova střešních vpustí,
  • řešení prostupů kanalizace,
  • sanace odvětracích šachet,
  • úprava a zpětné osazení prvků hromosvodu,
  • přesun materiálu, likvidace odpadu a práce podle BOZP.

2. Jaký problém se řešil

U starších plochých střech na bytových domech bývá problém málokdy jen v jednom místě. Často se kombinuje více faktorů: stárnutí původního souvrství, nedostatečné zateplení, problematické detaily kolem atik, poruchy vpustí, netěsné prostupy a špatný stav odvětracích šachet.

Typickým rizikem je, že voda se do skladby dostane v jednom místě, ale v interiéru se projeví úplně jinde. U bytového domu to může znamenat vlhké mapy v posledním podlaží, zatékání kolem šachet, zhoršení tepelných vlastností střechy nebo postupné poškození navazujících konstrukcí.

V tomto případě bylo vhodné navrhnout řešení jako kompletní obnovu střechy se zateplením. Tím se neřeší pouze samotná hydroizolace, ale i tepelnětechnické vlastnosti střechy a dlouhodobá stabilita detailů.

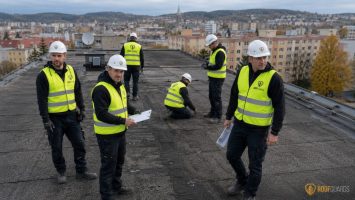

3. Diagnostika a kontrola střechy

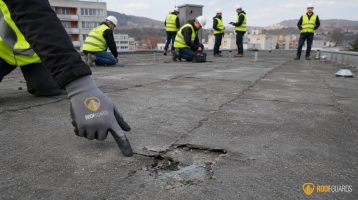

Před zahájením takového typu prací je důležité projít střechu jako celek. Nestačí zkontrolovat jen hlavní plochu. Technicky důležitá jsou hlavně místa, kde se skladba střechy přerušuje nebo napojuje na jiné konstrukce.

Kontrolují se zejména:

  • atiky a jejich oplechování,
  • návaznosti hydroizolace na svislé konstrukce,
  • střešní vpusti,
  • kanalizační prostupy,
  • odvětrací šachty,
  • napojení hromosvodu,
  • stav původní tepelné izolace,
  • spádování střechy a místa s možným zadržováním vody.

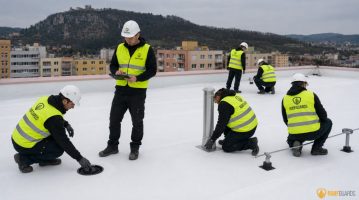

Součástí přípravy je také ověření kotvení nové skladby. U teleskopického kotvení do betonového podkladu je vhodné počítat se zkouškou výtažných sil. Teprve podle reálného podkladu je možné potvrdit typ a délku kotevních prvků.

4. Návrh technického řešení

Navržené řešení počítá s novou zateplenou skladbou střechy. Spodní vrstvu tvoří EPS 200S tloušťky 80 mm, vrchní vrstvu pak PIR AL tloušťky 80 mm. Tato kombinace zlepšuje tepelněizolační vlastnosti střechy a zároveň vytváří pevný podklad pro novou hydroizolaci.

Na tepelnou izolaci je navržena separační geotextilie a finální hydroizolační vrstva z PVC fólie tloušťky 1,5 mm. Důležitou součástí skladby jsou PPL profily pro vnitřní a vnější rohy, systémové tvarovky, prostupy, tmely a kotevní prvky.

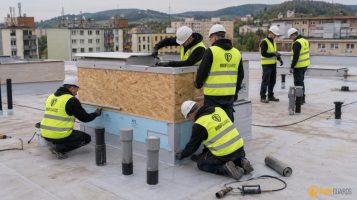

Samostatnou kapitolou je atika. U této střechy je navržena nástavba atiky o cca 150 mm, konstrukční výdřeva, zateplení výplně, OSB záklop a nové oplechování v antracitovém provedení. U bytových domů je atika velmi citlivý detail, protože chrání okraj střechy a zároveň je vystavena větru, vodě, UV záření i teplotním změnám.

Další významnou částí je obnova odvětracích šachet nad úrovní střechy. Šachty jsou navrženy s XPS izolací, OSB bedněním, novým potrubním napojením a u vybraných prvků také se samočinnými odvětracími hlavicemi. Současně se řeší i napojení vybraných částí na hromosvod.

Postup prací krok za krokem

1. Příprava staveniště a ochrana provozu domu

Nejdříve je nutné připravit staveniště, určit skladovací plochu, trasu pro přesun materiálu a bezpečný přístup na střechu. U bytového domu je důležité minimalizovat omezení pro obyvatele a předem komunikovat hlučné nebo prašné práce.

Práce na střeše se plánují podle počasí. Dešťové dny a silný vítr mohou realizaci prodloužit, protože svařování PVC fólie a manipulace s velkoformátovými materiály vyžadují vhodné podmínky.

2. Demontáž původních prvků a bourací práce

V první fázi se řeší demontáž původního odvětrání kanalizace a bourání nevyhovujících betonových poklopů odvětracích šachet. Součástí je přesun suti a příprava detailů pro novou skladbu.

Tato fáze je důležitá hlavně proto, aby nová hydroizolace nebyla napojena na nestabilní nebo degradované prvky. Pokud by se staré porušené části ponechaly, vzniklo by riziko netěsností už krátce po dokončení.

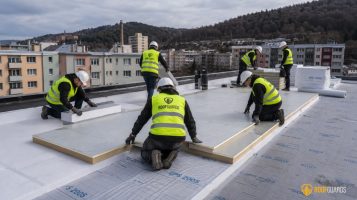

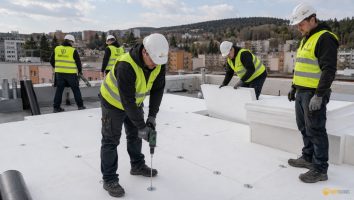

3. Montáž nové tepelné izolace

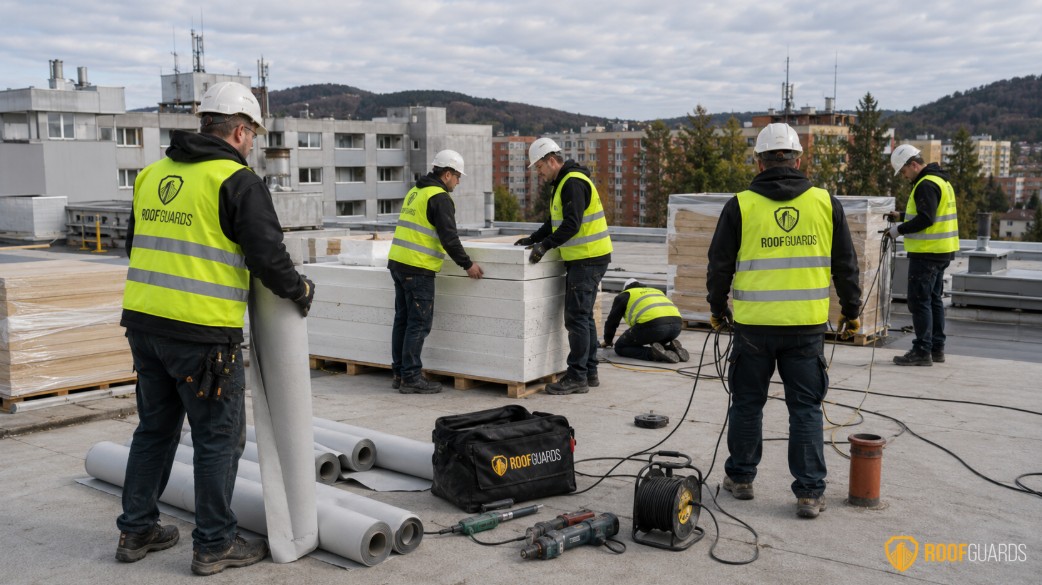

Na připravený podklad se pokládá spodní vrstva EPS 200S tloušťky 80 mm a následně vrchní vrstva PIR AL tloušťky 80 mm. EPS tvoří stabilní spodní tepelněizolační vrstvu, PIR zlepšuje tepelný odpor skladby při rozumné celkové tloušťce.

Důležité je dodržet správné kladení desek, minimalizovat průběžné spáry a pečlivě řešit návaznosti u atik, šachet a prostupů. Právě v detailech se často rozhoduje o výsledné kvalitě celé střechy.

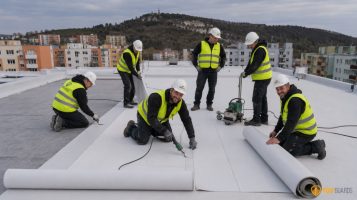

4. Geotextilie a nová PVC hydroizolace

Na tepelnou izolaci se pokládá geotextilie, která plní separační a ochrannou funkci. Následuje pokládka nové PVC fólie.

U PVC hydroizolace je zásadní kvalita svarů. Spoje musí být čisté, správně nahřáté a průběžně kontrolované. Chyba ve svaru se nemusí projevit okamžitě, ale při dešti nebo sněhové zátěži může vytvořit cestu pro vodu do skladby.

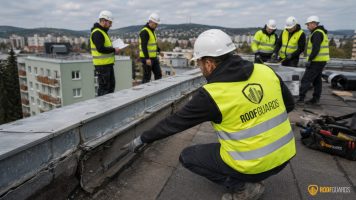

5. Řešení atik a oplechování

Atika je u tohoto typu střechy jedním z klíčových detailů. Navržená skladba počítá s konstrukční výdřevou, tepelněizolační výplní, OSB záklopem a novým oplechováním.

Správně provedená atika musí chránit okraj střechy proti zatékání, podfouknutí větrem a degradaci detailů. Zároveň musí umožnit čisté napojení PVC fólie a návaznost na oplechování.

6. Obnova vpustí, prostupů a odvětrání

Střešní vpusti odvádějí vodu z hlavní plochy střechy. U bytového domu je jejich stav zásadní, protože nefunkční vpust může způsobit zadržování vody, zatížení střechy a postupné zatékání do skladby.

Součástí návrhu jsou sanační střešní vpusti s ochranou proti nečistotám, nové PVC prostupy a úprava kanalizačního odvětrání. Odvětrací šachty nad úrovní střechy se obnovují pomocí XPS izolace, OSB bednění a nových hlavic nebo návazných prvků.

7. Přesun a zpětné osazení hromosvodu

U obnovy střechy se nesmí zapomenout na hromosvod. Je nutné ho dočasně přesunout, po dokončení skladby znovu osadit na vhodné podpěry a následně ověřit, že jeho provedení odpovídá požadavkům revize.

Hromosvod není jen „něco, co leží na střeše“. Špatně osazené podpěry nebo kotvení mohou poškodit hydroizolaci. Proto je důležité používat vhodné podložky a detaily, které chrání novou fólii.

8. Úklid, kontrola a předání

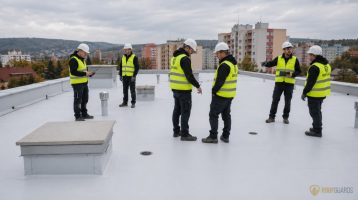

Po dokončení montáže se kontrolují spoje, detaily, prostupy, vpusti, atiky a návaznosti na odvětrací šachty. Následně se provede úklid střechy a odvoz odpadu vzniklého při montáži.

U větších střech bytových domů doporučujeme po dokončení nastavit jednoduchý plán kontrol. Ideální je zkontrolovat střechu po prvních větších deštích, po zimě a následně alespoň jednou až dvakrát ročně.

Kritické detaily

Nejcitlivějšími místy celé obnovy jsou atiky, vpusti, prostupy a odvětrací šachty.

Atika je namáhaná větrem a změnami teplot. Pokud není správně vyřešená její výška, oplechování a napojení hydroizolace, může se voda dostávat pod fólii nebo do okrajových konstrukcí.

Vpusti musí být čisté, správně napojené a chráněné proti zanášení. U bytových domů se do nich často dostává listí, prach, mech nebo drobné nečistoty. Pokud se vpusti neudržují, voda na střeše zůstává déle, než by měla.

Odvětrací šachty a prostupy jsou rizikové proto, že přerušují souvislou hydroizolační vrstvu. Každý prostup musí mít systémové opracování, dostatečné vytažení hydroizolace a stabilní podklad.

Výsledek opravy / renovace

Po dokončení takové obnovy by měl bytový dům získat novou zateplenou střešní skladbu s PVC hydroizolací, obnovenými atikami, novými nebo sanovanými vpustmi a opravenými odvětracími šachtami.

Cílem není slibovat „střechu bez starostí navždy“. Správně navržená a provedená obnova ale významně snižuje riziko zatékání, omezuje degradaci původní skladby a zlepšuje technický stav objektu.

Důležitým přínosem je také lepší kontrola nad střechou do budoucna. Správce nebo výbor SVJ přesně ví, jaké detaily byly řešeny, kde jsou prostupy, jak je provedena atika a co je potřeba pravidelně kontrolovat.

Doporučení pro správce objektu

Před zahájením podobné rekonstrukce doporučujeme připravit:

  • základní dokumentaci objektu,
  • fotografie aktuálního stavu střechy,
  • informaci o zatékání nebo poruchách v bytech,
  • revizi hromosvodu,
  • informaci o přístupu na střechu,
  • možnost napojení na elektřinu,
  • podmínky pro skladování materiálu,
  • souhlas vlastníků nebo SVJ,
  • plán komunikace s obyvateli domu.

Po dokončení střechy je vhodné kontrolovat hlavně vpusti, atiky, prostupy a místa kolem šachet. Nejlepší prevence je pravidelná servisní prohlídka. Je levnější včas odstranit zanesenou vpust nebo drobný defekt detailu než později řešit zatékání do bytů.


Nejčastější dotazy

Jak dlouho trvá obnova ploché střechy bytového domu?

U podobného rozsahu se orientačně počítá s dobou realizace 30–40 pracovních dnů. Termín se může prodloužit podle počasí, připravenosti stavby, přístupu na střechu a rozsahu detailů.

Dá se střecha obnovovat za provozu domu?

Ano, většinou ano. Je ale nutné předem řešit bezpečný pohyb obyvatel, hlučné práce, skladování materiálu, přístup na střechu a komunikaci s výborem SVJ nebo správcem.

Proč nestačí jen položit novou hydroizolaci?

Protože problém často není pouze v hlavní ploše střechy. Riziková jsou napojení na atiky, vpusti, šachty, prostupy a hromosvod. Pokud se tyto detaily nevyřeší, může nová fólie selhat právě v napojeních.

Jaký má smysl zateplení střechy při obnově hydroizolace?

Zateplení zlepšuje tepelnětechnické vlastnosti objektu, omezuje tepelné ztráty a pomáhá stabilizovat skladbu střechy. Když už se střecha kompletně obnovuje, je vhodné řešit hydroizolaci a tepelnou izolaci společně.

Jak často kontrolovat novou plochou střechu?

Doporučujeme minimálně jednou až dvakrát ročně. Ideálně po zimě, před zimou a po mimořádných deštích nebo větru. Zvláštní pozornost si zaslouží vpusti, atiky a prostupy.

Co bývá nejčastější příčinou zatékání u bytových domů?

Často jde o kombinaci stárnoucí hydroizolace, zanesených vpustí, netěsných prostupů, špatného napojení na atiku a poruch kolem odvětracích šachet.

CTA

Řešíte zatékání, plánovanou obnovu střechy nebo zateplení ploché střechy bytového domu? Pošlete nám základní informace o objektu přes kontaktní stránku Roof Guards a navrhneme další technický postup.





Logo

Specializujeme se na ochranu a opravy střech, bezpečnostní prvky a profesionální řešení pro střechy rodinných i bytových domů a komerčních budov.

Roof Guards CZ a SK, Nové sady 988/2, 602 00 Brno

Pobočky: Brno, Most, Trenčín


IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893

Spolehlivá firma
