Kompletní obnova ploché střechy bytového domu v Trenčíně systémem VAEPLAN

ProjektyKompletní obnova ploché střechy bytového domu v Trenčíně systémem VAEPLAN
Kompletní obnova ploché střechy bytového domu v Trenčíně systémem VAEPLANTrencin-plocha-strecha-VAEPLAN-1-Trencin-plocha-strecha-VAEPLAN-2-Trencin-plocha-strecha-VAEPLAN-3-Trencin-plocha-strecha-VAEPLAN-4-Trencin-plocha-strecha-VAEPLAN-5-Trencin-plocha-strecha-VAEPLAN-6-Trencin-plocha-strecha-VAEPLAN-8-Trencin-plocha-strecha-VAEPLAN-9-

Kompletní obnova ploché střechy bytového domu v Trenčíně systémem VAEPLAN

Realizace kompletní rekonstrukce střešního pláště bytového domu.

Plochá střecha bytového domu nemusí mít jednu výraznou poruchu, aby potřebovala kompletní rekonstrukci. Často se postupně kombinují lokální netěsnosti, nefunkční odvodnění, poškozené detaily, vlhká tepelná izolace a desítky starších oprav, které již netvoří spolehlivý celek.

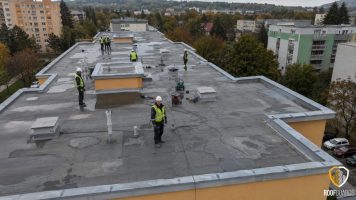

Projekt v Trenčíně řeší kompletní obnovu ploché střechy o výměře přibližně 2 000 m². Cílem bylo odstranit poškozené vrstvy, obnovit tepelněizolační a hydroizolační funkci střechy, upravit spádování a provést nové napojení všech vpustí, prostupů a atik.

Popis objektu a výchozí stav

Řešeným objektem je osmipodlažní bytový dům tvořený třemi vzájemně propojenými sekcemi. Střecha byla rozdělena dilatačními celky a nacházelo se na ní čtrnáct střešních vpustí, šest bezpečnostních přepadů, výlezy, odvětrávací potrubí, anténní prvky a hromosvodná soustava.

Původní skladba byla v průběhu životnosti několikrát lokálně opravována. Na ploše se proto kombinovaly starší asfaltové pásy, tmelené spoje, záplaty a dodatečně upravené detaily kolem prostupů.

Největší problémy se objevovaly v níže položených částech střechy, kde po dešti zůstávala voda. Zatékání se opakovaně projevovalo v bytech nejvyššího podlaží, především v blízkosti střešních vpustí a napojení střechy na výtahové šachty.

Jaký problém se řešil

Kontrola odhalila několik souběžných závad:

popraskané a odlepené spoje původní hydroizolace,
nedostatečné spádování části střešní plochy,
deformovanou tepelnou izolaci v místech dlouhodobě stojící vody,
netěsné napojení hydroizolace na atiky,
nevhodně zatmelené prostupy kabelů a odvětrání,

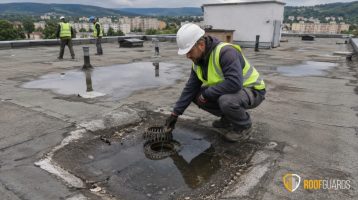

zanesené nebo částečně propadlé okolí vpustí,
rozdílné materiály použité při předchozích opravách.

Další lokální záplaty by řešily pouze jednotlivá viditelná místa. Neodstranily by vlhkost uzavřenou ve skladbě ani deformace tepelné izolace. Při odložení rekonstrukce by se zvyšovalo riziko dalšího zatékání, degradace nosného podkladu a poškození interiérů posledního podlaží.

Diagnostika a kontrola střechy

Před návrhem nové skladby byla střecha rozdělena do kontrolních sektorů. Každý sektor byl vizuálně prověřen a zaznamenán do půdorysné mapy závad.

Součástí diagnostiky bylo:

zaměření plochy a výškových úrovní,
kontrola sklonu směrem ke vpustím,
provedení sond do původní skladby,
ověření vlhkosti tepelné izolace,
kontrola stavu železobetonového podkladu,
prověření vpustí a bezpečnostních přepadů,
posouzení atik, prostupů a dilatačních detailů,
předběžný návrh zajištění proti účinkům sání větru,
zkoušky přídržnosti na připraveném podkladu.

Sondy potvrdily rozsáhlejší zavlhčení a místní deformace původní izolace. Z tohoto důvodu nebylo doporučeno pouze překrytí původní hydroizolace. Nová vrstva by sice zakryla povrchové poruchy, ale vlhkost by zůstala uzavřena uvnitř střechy.

Návrh technického řešení

Pro modelový projekt byla navržena kompletní demontáž původní skladby až na nosnou železobetonovou konstrukci. Práce měly probíhat po úsecích o velikosti přibližně 150 až 250 m² tak, aby nebyla najednou odkryta celá střecha.

Navržená skladba zahrnovala:

sanovaný železobetonový podklad,
penetrační vrstvu podle typu podkladu,
novou vzduchotěsnou parozábranu,
tepelnou izolaci ve dvou vzájemně posunutých vrstvách,
spádové izolační klíny směrem ke vpustím,
hydroizolační fólii VAEPLAN VS tloušťky 1,5 mm,
systémové detaily z fólie VAEPLAN F,
servisní a pochozí pásy v místech pravidelného pohybu.

Modelově byla navržena tepelná izolace o celkové tloušťce přibližně 220 mm. Skutečná tloušťka musí vždy vycházet z tepelnětechnického výpočtu, výšky atik, úrovně dveří a prostupů i z požární bezpečnosti konkrétního objektu.

Proč byla vybrána fólie VAEPLAN

Pro hlavní střešní plochu byla navržena samolepicí varianta VAEPLAN VS. Ta má polyesterovou spodní vrstvu a celoplošnou butylovou samolepicí vrstvu. Materiál je podle technického listu kompatibilní s asfaltem, odolný proti UV záření a určený pro hydroizolace plochých a šikmých střech.

Samolepicí vrstva umožňuje přilepit fólii k připravenému a výrobcem schválenému podkladu. Přesný typ podkladu, penetrace a způsob obvodového zajištění se musí určit podle technického návrhu a zkoušek přídržnosti.

Spoje fólie se svařují horkým vzduchem. Výrobce požaduje čisté a suché styčné plochy, každodenní kontrolní svary a minimální šířku funkčního svaru 30 mm. Parametry svařovacího automatu se musí upravovat podle teploty materiálu, vzduchu, vlhkosti a rychlosti práce.

Postup prací krok za krokem
1. Zajištění staveniště

Po obvodu střechy bylo navrženo dočasné kolektivní zabezpečení proti pádu. Stanovily se manipulační koridory, místo pro zdvih materiálu a oddělené plochy pro nový materiál a odpad.

Práce byly koordinovány s obyvateli domu. Hlučné bourací činnosti probíhaly pouze v předem oznámených časech a přístup na střechu zůstal uzavřený pro nepovolané osoby.

2. Postupná demontáž původních vrstev

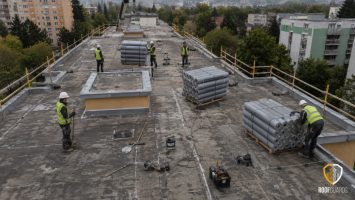

Původní hydroizolace a poškozená tepelná izolace byly odstraňovány po jednotlivých pracovních úsecích. Každý otevřený úsek musel být do konce pracovního dne uzavřen nebo provizorně zabezpečen proti dešti.

Odpad byl průběžně tříděn a přepravován ze střechy pomocí stavebního výtahu a jeřábu. Zvláštní pozornost vyžadovala ochrana vstupů, balkonů a chodníků kolem domu.

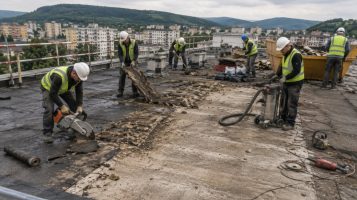

3. Sanace nosného podkladu

Po odkrytí železobetonové konstrukce se odstranily nesoudržné části, zbytky starých vrstev a lokální nerovnosti. Trhliny a kaverny byly opraveny vhodnými sanačními materiály.

Podklad musel být před pokračováním prací pevný, rovný, čistý a suchý. Výraznější výškové rozdíly by se jinak propsaly do nové skladby a komplikovaly odvodnění.

4. Parozábrana a tepelná izolace

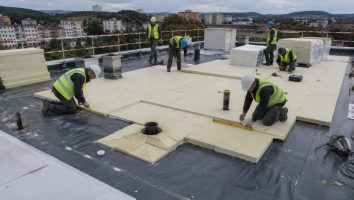

Nová parozábrana byla vzduchotěsně napojena na atiky, prostupy a všechny navazující konstrukce. Zvláštní kontrola se zaměřila na napojení kolem stoupaček a výlezů.

Tepelná izolace byla kladena ve dvou vrstvách s posunutými spárami. Kolem vpustí byly osazeny spádové klíny, které usměrňují vodu do odvodňovacího systému a omezují její zadržování na ploše.

5. Pokládka fólie VAEPLAN

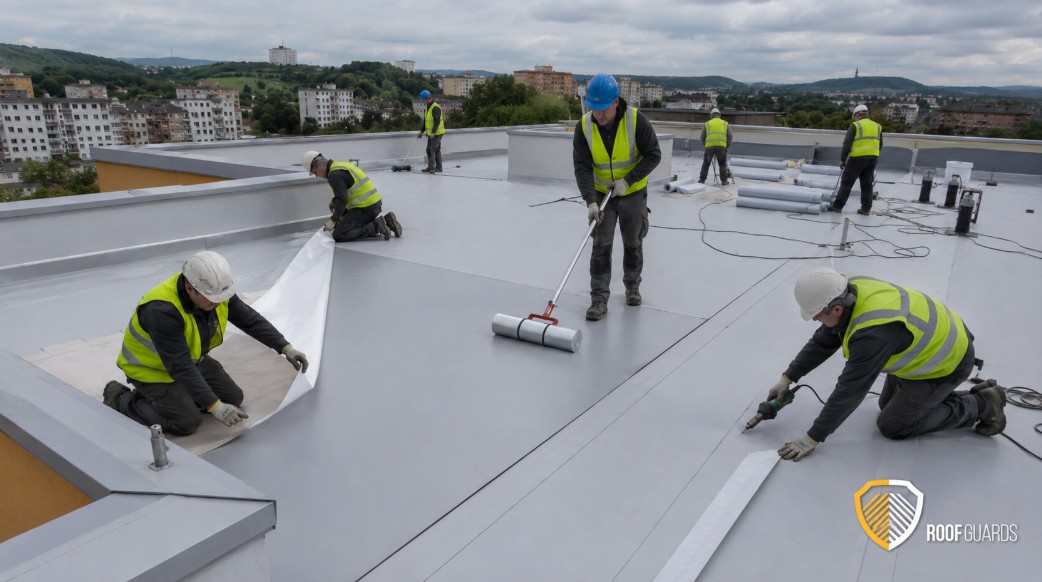

Role fólie byly před pokládkou rozmístěny po střeše tak, aby nevznikalo zbytečné přenášení materiálu přes již dokončené plochy. Po zaměření a rozvinutí se postupně odstraňovala ochranná vrstva a fólie se rovnoměrně přitlačovala k připravenému podkladu.

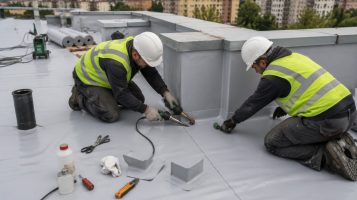

Podélné spoje byly svařovány automatickým horkovzdušným přístrojem. Kouty, rohy, příčné spoje a menší napojení byly dokončovány ručním svařovacím přístrojem a systémovou fólií VAEPLAN F.

6. Zpracování detailů

Nově byly opracovány všechny vpusti, bezpečnostní přepady, prostupy, výlezy, dilatace a napojení na atiky. Staré univerzální tmely byly nahrazeny systémovým řešením odpovídajícím hydroizolační fólii.

Vnitřní a vnější rohy byly provedeny pomocí prefabrikovaných tvarovek nebo přesně připravených dílů detailové fólie. U oplechování atik byly použity prvky umožňující pevné a kontrolovatelné přivaření hydroizolace.

7. Kontrola spojů

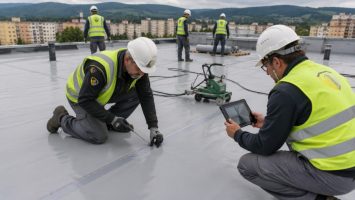

Před zahájením svařování a po každé významné změně počasí nebo nastavení zařízení byl proveden kontrolní svar s odlupovací zkouškou.

Po vychladnutí byly všechny spoje, T-spoje a napojení mechanicky kontrolovány zkušební jehlou. Zjištěná nedokonale svařená místa se znovu otevřela, vyčistila a opravila.

VAELIQUID byl použit až po dokončení kontroly jako doplňkové uzavření vybraných hran a T-spojů. Výrobce výslovně uvádí, že zálivka nenahrazuje správně provedený homogenní svar.

8. Dokončení a předání

Po dokončení byla střecha vyčištěna a všechny vpusti byly znovu zprůchodněny. V servisních trasách byly doplněny ochranné pochozí pásy.

Součástí předání byla:

půdorysná mapa střechy,
fotodokumentace jednotlivých etap,
záznamy o kontrolních svarech,
seznam provedených detailů,
doporučený plán pravidelných kontrol,
pokyny pro pohyb dalších profesí po střeše.


Kritické detaily

U střechy této velikosti nerozhoduje pouze kvalita materiálu v ploše. Nejvyšší riziko představují místa, kde se mění směr, výška nebo typ konstrukce.

Zvláštní kontrolu vyžadovaly:

Střešní vpusti a bezpečnostní přepady

Okolí vpustí musí být níže než navazující plocha. Hydroizolace musí být spolehlivě napojena na systémový límec vpusti a nesmí vytvářet překážku odtoku vody.

Atiky a okrajové zóny

Okrajové a rohové části střechy jsou více zatěžovány sáním větru. Rozmístění kotevních nebo obvodových fixačních prvků proto musí vycházet z výpočtu zatížení větrem, nikoliv pouze z běžného montážního rastru.

Prostupy

Kabely ani trubky nesmí být pouze obaleny tmelem. Každý prostup potřebuje stabilní nosnou konstrukci, dostatečnou výšku a systémové napojení hydroizolace.

T-spoje a příčné spoje

Vícenásobné překrytí může vytvořit kapilární kanál. Hrany je proto nutné tepelně upravit, přitlačit a následně zkontrolovat.

Napojení na hromosvod a technologie

Držáky hromosvodu, antén nebo budoucích technologií nesmí hydroizolaci bodově poškozovat. Pro pravidelný přístup k zařízení je vhodné vymezit pochozí servisní trasy.

Výsledek obnovy střechy

Modelová realizace byla navržena pro tým deseti pracovníků a jednoho vedoucího technika. Čistá doba provádění činila přibližně 36 pracovních dnů. Včetně přerušení kvůli dešti, silnému větru a technologické koordinaci trval projekt přibližně sedm týdnů.

Výsledkem byla nová souvislá střešní skladba s upraveným spádováním, novou tepelnou izolací a kontrolovatelnou hydroizolační vrstvou. Oprava snížila riziko dalšího zatékání, odstranila zavlhlé části původní střechy a zlepšila podmínky pro budoucí servis.

Výrobce upozorňuje, že pokládku je nutné přizpůsobit aktuálnímu počasí. Zvláštní opatření vyžadují teploty pod +5 °C, vlhký podklad, déšť, sníh, led nebo silný vítr. Také při vysokých letních teplotách může být nutné přesunout svařování do chladnější části dne.

Doporučení pro správce bytového domu

Ani nová hydroizolace není bezúdržbová konstrukce. Stav střechy doporučujeme kontrolovat minimálně dvakrát ročně, ideálně na jaře a na podzim, a dále po silných bouřkách nebo zásahu jiné profese.

Správce by měl sledovat především:

čistotu vpustí a přepadů,
mechanické poškození fólie,
stav napojení na atiky a prostupy,
pohyb nebo uvolnění klempířských prvků,
stav servisních tras,
neodborné zásahy dodavatelů antén, hromosvodu nebo technologií,
místa, kde se neobvykle dlouho drží voda.

Každý vstup cizího dodavatele na střechu je vhodné zaznamenat. Po dokončení jeho práce by měla následovat kontrola okolní hydroizolace a fotodokumentace.

Nejčastější dotazy


Je VAEPLAN stejný materiál jako PVC fólie?

Ne. Aktuální dokumentace výrobce popisuje VAEPLAN jako termoplastickou vysokomolekulární hydroizolační membránu na bázi VAE a EVA polymerů. Jednotlivé varianty se liší spodní kašírovanou nebo samolepicí vrstvou.

Lze VAEPLAN položit na staré asfaltové pásy?

Materiál je deklarován jako bitumenově kompatibilní. To však neznamená, že lze automaticky překrýt jakoukoliv starou střechu. Nejprve je nutné ověřit soudržnost, vlhkost, stabilitu vrstev, požární řešení a vhodnost podkladu.

Proč byla zvolena tloušťka 1,5 mm?

U rozsáhlé renovace bytového domu poskytuje silnější varianta větší rezervu proti mechanickému namáhání. Konečnou tloušťku však musí určit projekt a systémová specifikace výrobce.

Dá se rekonstrukce provádět za běžného provozu domu?

Ano. Práce se rozdělí na menší úseky, předem se oznámí hlučné činnosti a každý otevřený úsek se průběžně zabezpečuje proti dešti. Obyvatelé obvykle nemusí dům opouštět.

Jak dlouho trvá obnova střechy o ploše 2 000 m²?

U modelového rozsahu přibližně šest až osm týdnů. Termín ovlivňuje rozsah demontáže, stav nosného podkladu, počet detailů, způsob dopravy materiálu a počasí.

Jak často se má nová střecha kontrolovat?

Minimálně dvakrát ročně a po mimořádném počasí. Samostatná kontrola je vhodná také po montáži antén, hromosvodu, klimatizací nebo jiných technologií.

Řešíte obnovu ploché střechy bytového domu?

Řešíte zatékání, poruchy detailů nebo plánovanou rekonstrukci střechy v Trenčíně, Bratislavě či jinde na Slovensku? Zašlete přes kontaktní stránku základní informace o objektu, přibližnou plochu střechy a dostupné fotografie. Na jejich základě lze připravit návrh prohlídky a dalšího technického postupu.


Logo

Specializujeme se na ochranu a opravy střech, bezpečnostní prvky a profesionální řešení pro střechy rodinných i bytových domů a komerčních budov.

Roof Guards CZ a SK, Nové sady 988/2, 602 00 Brno

Pobočky: Brno, Most, Trenčín


IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893

Spolehlivá firma
