Rekonstrukce velkého obchodního centra není jedním stavebním úkolem. Jde o koordinaci mnoha navazujících profesí, provozních omezení a bezpečnostních požadavků. Vedle výmalby, opravy dlažby a rekonstrukce veřejných toalet se často řeší také plochá střecha, odvodnění, fasádní plášť, technické prostupy a místa, jejichž porucha může ovlivnit provoz obchodních jednotek.

Kompletní rekonstrukci obchodního centra lze provést i bez dlouhodobého uzavření objektu. Podmínkou je rozdělení prací do etap, provádění hlučných a prašných činností mimo hlavní provozní dobu, bezpečné vymezení pracoviště a každodenní předání dotčených prostor zpět správci centra.

Popis objektu a výchozí stav

Modelovým objektem je regionální obchodní centrum v Praze s přibližnou celkovou podlažní plochou 64 000 m². Součástí objektu jsou obchodní jednotky, restaurace, společné pasáže, veřejné toalety, zásobovací koridory, technické zázemí a parkovací plochy.

Centrum bylo více než patnáct let v každodenním provozu bez rozsáhlé koordinované obnovy. Jednotlivé závady se v minulosti řešily převážně lokálně, což pomáhalo odstraňovat okamžité provozní problémy, ale neřešilo celkový stav povrchů, konstrukčních detailů a hydroizolace.

Modelový rozsah rekonstrukce zahrnoval:

přibližně 13 600 m² společných interiérů,
výmalbu zhruba 19 400 m² stěn a stropů,
opravu nebo výměnu přibližně 2 750 m² dlažby,
rekonstrukci 12 bloků veřejných toalet,
kontrolu a renovaci ploché střechy o rozloze přibližně 21 900 m²,
opravy fasádního pláště na ploše přibližně 7 800 m²,
opravy navazujících klempířských, instalačních a dilatačních detailů.

Obchodní centrum zůstávalo během realizace otevřené. Hlavní provozní doba byla od 7:00 do 23:00. Hlučné, prašné a manipulačně náročné práce proto probíhaly převážně mezi 22:30 a 6:30. Práce na střeše a vybrané zásahy na fasádě se prováděly během dne podle počasí a podle pohybu návštěvníků v okolí objektu.

Jaký problém se řešil

Hlavní příčinou technického stavu nebyla jedna konkrétní havárie. Jednalo se o kombinaci dlouhodobého provozního zatížení, stárnutí materiálů, vlhkosti, teplotních změn a většího množství dřívějších lokálních oprav.

Ve společných interiérech byly viditelné otěry a poškození maleb, praskliny v omítkách, lokálně poškozené podhledy a znečištěné povrchy. Největší mechanické zatížení se projevovalo u vstupů, eskalátorů, gastroprovozů, zásobovacích tras a míst s vysokou koncentrací návštěvníků.

Na dlažbě se objevovaly prasklé nebo uvolněné dlaždice, vydrolené spáry a rozdílné výšky mezi původními a dříve opravovanými plochami. Některé poruchy představovaly nejen estetický problém, ale také riziko zakopnutí, dalšího rozšiřování prasklin a pronikání vody do podkladu.

Ve veřejných toaletách byly degradované spáry a pružné tmely, lokálně poškozené obklady, opotřebované zařizovací předměty a problematická napojení rozvodů. Zvýšená vlhkost a časté používání čisticích prostředků postupně zhoršovaly stav detailů kolem podlah, prostupů, umyvadel a instalačních šachet.

Na ploché střeše se řešila lokální ztráta funkce původní hydroizolace, mechanicky namáhané spoje, problematická napojení na atiky a prostupy, nečistoty kolem vpustí a místa s pomalejším odtokem vody. Rizikové byly také návaznosti hydroizolace na vzduchotechnická zařízení, reklamní konstrukce a střešní světlíky.

Fasádní plášť vykazoval znečištění, lokální poruchy spár, ztrátu pružnosti tmelů a poškození několika obkladových prvků. Bez opravy by se mohlo postupně zvyšovat riziko pronikání vody do navazujících konstrukcí, degradace kotevních míst a uvolňování dalších částí opláštění.

Diagnostika a kontrola objektu

Před zahájením stavebních prací proběhla technická prohlídka jednotlivých částí objektu. Cílem nebylo pouze zaznamenat viditelné vady, ale rozlišit jejich příčinu, závažnost a vzájemné souvislosti.

U střechy se kontroloval stav hydroizolační vrstvy, spojů, vpustí, nouzových přepadů, atik, prostupů, světlíků a klempířských prvků. Součástí kontroly bylo také vyhodnocení míst se stojící vodou a kontrola případného zavlhčení podkladních vrstev. U fóliové hydroizolace lze podle skladby a vhodnosti systému doplnit cílenou kontrolu spojů nebo odhalení netěsností hydroizolace.

Na fasádě se posuzovala soudržnost obkladových prvků, stav spár, tmelů, oplechování, soklových částí a napojení na výplně otvorů. Zvýšená pozornost se věnovala místům, kde fasáda navazuje na střechu, vstupní portály a technologické konstrukce.

V interiéru se kontrolovala soudržnost starých nátěrů, vlhkost podkladu, stav omítek, podhledů, rohů, dilatačních spár a míst se zvýšeným mechanickým namáháním. U dlažby se ověřovala přídržnost, rovinnost, stav spár a návaznost na okolní povrchy.

U veřejných toalet se kromě obkladů a dlažby kontrolovaly rozvody vody a kanalizace, uzávěry, zápachové uzávěrky, sanitární zařízení, větrání, elektroinstalace a stav hydroizolace v mokrých zónách.

Výstupem byla mapa závad, fotodokumentace, rozdělení prací podle priority a etapový plán. Ten zároveň určoval, která pracoviště lze bezpečně otevřít návštěvníkům a která musejí zůstat do dokončení dané etapy uzavřená.

Návrh technického řešení

Technické řešení bylo rozděleno do samostatných pracovních balíčků. Každý z nich měl vlastní harmonogram, kontrolní body a podmínky předání.

Rekonstrukce a výmalba interiéru

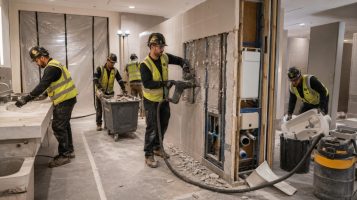

Nesoudržné části původních nátěrů a omítek se odstranily. Poškozená místa se opravila vhodnou stěrkovou nebo opravnou hmotou, povrch se přebrousil, očistil a napenetroval.

Pro frekventované společné prostory byl navržen omyvatelný nízkoemisní nátěr s vyšší odolností proti běžnému otěru. U rohů, vstupů a servisních tras byly doplněny odolnější ochranné prvky. Barevné řešení respektovalo orientační systém centra a světelné podmínky jednotlivých pasáží.

Rozsáhlejší rekonstrukce komerčních interiérů tematicky navazuje na službu rekonstrukce kanceláří, hotelů a obchodních prostor.

Oprava dlažby a podlahových detailů

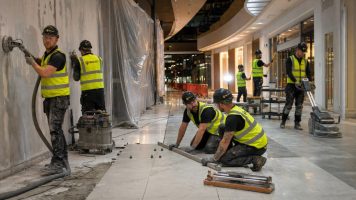

Poškozené a uvolněné dlaždice se odstranily včetně nesoudržného lepidla. Podklad se mechanicky očistil, lokálně vyrovnal a opatřil vhodným penetračním nebo kontaktním můstkem.

Nové dlaždice byly navrženy pro vysoké provozní zatížení a s protiskluznými vlastnostmi odpovídajícími konkrétnímu místu. Použilo se pružné lepidlo, vhodná spárovací hmota a dilatační profily. Zvláštní pozornost se věnovala přechodům mezi původní a novou dlažbou, napojení na eskalátory, výtahy, vstupní rohože a prahy obchodních jednotek.

Rekonstrukce veřejných toalet

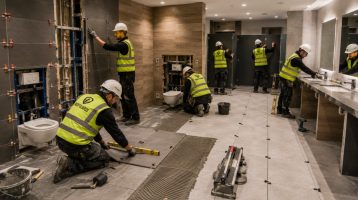

Toalety byly rekonstruovány postupně tak, aby v každé části centra zůstal dostupný jiný blok sociálního zařízení. Demontovaly se poškozené obklady, dlažby, sanitární zařízení, příčky a vybrané části instalací.

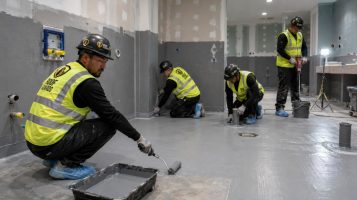

Po opravě podkladů se v mokrých a provozně namáhaných zónách provedla hydroizolační stěrka. Rohy, prostupy a napojení se vyztužily těsnicími páskami a manžetami. Následovala pokládka nové dlažby a obkladů, montáž zařizovacích předmětů, odolných příček, armatur, osvětlení a servisních prvků.

Součástí předání byla kontrola těsnosti spojů, funkce odtoků, větrání, splachování, uzávěrů a přístupnosti instalačních míst pro budoucí servis.

Hydroizolace ploché střechy

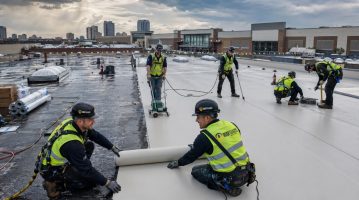

Střešní práce začaly vyčištěním povrchu, vpustí a rizikových detailů. Lokálně poškozené nebo zavlhlé části skladby se otevřely a sanovaly podle skutečného stavu.

V modelovém technickém řešení byla navržena nová hydroizolační vrstva z fóliového systému kompatibilního s původní skladbou. Součástí bylo provedení separační vrstvy, kotvení podle podkladu a zatížení větrem, oprava napojení na atiky, prostupy, vpusti, světlíky a technologická zařízení.

U každého detailu byla důležitá návaznost nové hydroizolace na podklad a navazující konstrukce. Pouhé překrytí plochy bez opravy vpustí, atik a prostupů by neřešilo nejrizikovější části střechy.

Podrobnější informace jsou uvedeny na stránce hydroizolace a opravy plochých střech.

Oprava fasády

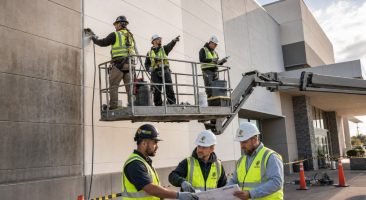

Fasáda se nejprve očistila a prohlédla z pracovní plošiny. Poškozené spáry a tmely se odstranily, podklad se připravil a doplnil kompatibilním pružným systémem.

Uvolněné nebo poškozené obkladové prvky se vyměnily. Kovové části se lokálně očistily a opatřily ochrannou úpravou. Současně se kontrolovalo oplechování, napojení na střechu, vstupní portály a místa s předchozími stopami zatékání.

Samostatná služba je popsána na stránce opravy fasád a obálky budovy.

Postup prací krok za krokem

Celková modelová realizace byla naplánována na 26 týdnů. Podle probíhající etapy pracovalo na objektu přibližně 14 až 34 pracovníků různých profesí.

1. Provozní a bezpečnostní příprava

Nejprve byly stanoveny přístupové trasy, skladovací místa, pohyb pracovníků, odvoz odpadu a způsob oddělení staveniště od návštěvníků. Každá etapa měla samostatný plán bezpečnosti, značení, úklidu a požární ochrany.

Příjezd materiálu se plánoval mimo zásobovací špičky. Prašné práce se prováděly s lokálním odsáváním a s důsledným zakrytím okolních povrchů.

2. Vytvoření vzorových ploch

Před plošným zahájením vznikly vzorky výmalby, spárování, dlažby, fasádního tmelu a detailu veřejné toalety. Správce objektu tak mohl předem potvrdit barevnost, kvalitu povrchu, způsob zakončení a úroveň údržby.

3. Etapová rekonstrukce interiéru

Společné prostory se rozdělily do menších úseků. Po skončení noční směny se pracoviště uklidilo, odstranily se volné překážky a bezpečná část prostoru se předala zpět správci.

Výmalba probíhala po podlažích a požárních úsecích. Dlažba se opravovala v menších celcích tak, aby nevznikaly nebezpečné výškové přechody a nebyly blokovány hlavní únikové trasy.

4. Rekonstrukce toalet

Současně se uzavíral pouze omezený počet bloků. Návštěvníci byli naváděni k nejbližšímu dostupnému zařízení. Každý rekonstruovaný blok prošel kontrolou rozvodů, hydroizolace, obkladů, sanitárních prvků, osvětlení a větrání.

5. Práce na střeše

Střešní práce probíhaly po sektorech. Rozpracovaná plocha se na konci směny vždy zabezpečila proti srážkám. Harmonogram obsahoval časovou rezervu pro déšť, silný vítr a teploty nevhodné pro aplikaci konkrétního systému.

Zvlášť se opravovaly vpusti, atiky, prostupy a napojení na světlíky. Po dokončení jednotlivých sektorů následovala kontrola spojů a fotodokumentace.

6. Oprava fasády

Fasádní práce se koordinovaly s pohybem návštěvníků, zásobováním a provozem venkovních jednotek. Prostory pod pracovní plošinou byly vymezeny a podle potřeby dočasně uzavřeny.

7. Kontrola a předání

Po dokončení každé etapy proběhla technická kontrola, odstranění vad, úklid a předání správci. Závěrečná dokumentace obsahovala fotografie, přehled použitých systémů, seznam opravených míst a doporučení pro další servis.

Kritické detaily rekonstrukce

U podobných projektů nerozhoduje pouze kvalita velkých ploch. Nejčastější opakované poruchy vznikají v detailech a návaznostech jednotlivých materiálů.

Odklad opravy by mohl vést k rozšiřování poruch dlažby, postupnému poškozování podkladů v toaletách, vyšším nákladům na havarijní zásahy a k pronikání vody do dalších částí střešní nebo fasádní konstrukce. U komerčního objektu je navíc nutné počítat s možným dopadem na nájemce, návštěvníky a nepřerušený provoz.

Výsledek renovace

Modelová rekonstrukce byla dokončena bez nutnosti dlouhodobého uzavření celého obchodního centra. Krátkodobě se omezovaly pouze jednotlivé úseky interiéru, konkrétní toalety a plochy pod probíhajícími fasádními pracemi.

Výmalbou přibližně 19 400 m² stěn a stropů se sjednotil vzhled společných prostor a zlepšila jejich běžná údržba. Oprava nebo výměna přibližně 2 750 m² dlažby omezila riziko dalšího rozšiřování prasklin a vzniku nebezpečných hran.

Rekonstrukce 12 bloků veřejných toalet obnovila stav hydroizolačních detailů, sanitárního vybavení a povrchů. Nové řešení zároveň usnadnilo čištění, kontrolu rozvodů a budoucí výměnu servisních prvků.

Oprava fasády odstranila porušené spáry, uvolněné části a problematické návaznosti. Nová hydroizolační vrstva střechy společně s opravou vpustí, atik a prostupů snížila riziko dalšího zatékání a zlepšila kontrolu nad technickým stavem střešního pláště.

Součástí výsledku nebyly pouze nové povrchy. Správce objektu získal také fotodokumentaci, mapu opravených míst a doporučený plán kontrol. To je důležité pro rozlišení běžné údržby, lokální opravy a situace, kdy je potřeba plánovat rozsáhlejší zásah.

Doporučení pro správu obchodního centra

Po rozsáhlé rekonstrukci by měla následovat pravidelná a dokumentovaná údržba. Bez ní se mohou drobné závady opět rozvinout do větších poruch.

Plochou střechu je vhodné kontrolovat nejméně na jaře a na podzim a také po mimořádném větru, krupobití nebo dlouhodobých srážkách. Kontrola se má zaměřit především na vpusti, atiky, prostupy, světlíky, spoje a místa se stojící vodou. Podrobnější rozsah nabízí servis a údržba plochých střech.

U fasády je vhodné sledovat spáry, pružné tmely, oplechování, soklovou část a místa kolem vstupů. Uvolněný obkladový prvek nebo otevřená spára by se neměly ponechávat bez posouzení.

V interiéru je důležité průběžně evidovat uvolněnou dlažbu, nové praskliny, poškozené rohy, odlupující se nátěry a stopy vlhkosti. Včasná lokální oprava obvykle znamená menší zásah než pozdější výměna větší plochy.

U veřejných toalet by měl provozní personál zaznamenávat netěsnosti, zápach, pomalé odtékání, pohyb sanitárních prvků a poškození pružných spár. Technická kontrola má zahrnovat také místa skrytá v instalačních šachtách.

Pro rozsáhlejší komerční objekt je praktické vést jednotný registr závad. Každá závada má mít fotografii, datum zjištění, stanovenou prioritu, informaci o provedené opravě a termín následné kontroly.

Nejčastější dotazy
Lze rekonstruovat obchodní centrum bez úplného uzavření?

Ve většině případů ano. Práce však musí být rozdělené do menších etap. Hlučné, prašné a rizikové činnosti se provádějí mimo hlavní provozní dobu a pracoviště musí být bezpečně oddělené od návštěvníků.

Jak dlouho trvá komplexní rekonstrukce obchodního centra?

Doba závisí na rozsahu, dostupnosti prostor, provozních omezeních a počtu souběžně pracujících týmů. U modelového projektu s opravou interiéru, toalet, střechy a fasády činila přibližně 26 týdnů. Menší dílčí renovace může trvat několik týdnů.

Je nutné vyměnit celou dlažbu?

Ne vždy. Lokální oprava je vhodná, pokud je poškození omezené a okolní dlažba i podklad jsou soudržné. Při plošném uvolňování, nevhodném podkladu nebo rozsáhlých prasklinách bývá technicky vhodnější výměna většího celku.

Kdy lze položit novou hydroizolaci na původní střechu?

Rozhoduje stav původní skladby, její únosnost, množství vlhkosti, kompatibilita materiálů a stav detailů. Před návrhem nové vrstvy je nutná kontrola střechy. Zavlhčené nebo nesoudržné části se musejí nejprve sanovat.

Proč se pod dlažbou veřejných toalet řeší další hydroizolace?

Samotná dlažba ani spáry nejsou spolehlivou hydroizolační vrstvou. Voda může pronikat přes spáry, rohy, prostupy a napojení. Proto se v mokrých a rizikových zónách používá systémová hydroizolace pod obkladem a dlažbou.

Co nejvíce ovlivňuje cenu rekonstrukce?

Rozhoduje plocha, stav podkladu, rozsah instalací, množství noční práce, přístup pro techniku, způsob zásobování, nutnost zachovat provoz a počet etap. Přesnější rozpočet lze připravit až po technické prohlídce a definování rozsahu.

Závěr

Komplexní rekonstrukce obchodního centra vyžaduje společné plánování interiéru, dlažby, veřejných toalet, střechy, fasády a navazujících technických detailů. Samostatné lokální opravy mohou krátkodobě odstranit viditelný problém, ale bez koordinace často vznikají rozdílné materiálové návaznosti, opakované uzavírky a vyšší provozní náklady.

Řešíte plánovanou rekonstrukci interiéru, opravu dlažby, veřejných toalet, střechy nebo fasády komerčního objektu? Připravte základní informace o objektu, fotografie a předpokládaný rozsah. Roof Guards navrhne další postup, rozdělení prací do etap a způsob realizace s ohledem na provoz budovy. Pro první posouzení použijte kontaktní stránku Roof Guards.


Logo

Specializujeme se na ochranu a opravy střech, bezpečnostní prvky a profesionální řešení pro střechy rodinných i bytových domů a komerčních budov.

Roof Guards CZ a SK, Nové sady 988/2, 602 00 Brno

Pobočky: Brno, Most, Trenčín


IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893

Spolehlivá firma
