Obnova střešních světlíků na průmyslovém objektu v Senici
› Projekty › Obnova střešních světlíků na průmyslovém objektu v Senici









Obnova střešních světlíků na průmyslovém objektu v Senici
Střešní světlíky jsou u výrobních a skladových hal důležitým prvkem. Přivádějí do interiéru přirozené denní světlo, snižují závislost na umělém osvětlení a zlepšují pracovní prostředí uvnitř objektu. Současně ale patří mezi technicky citlivá místa střešního pláště.
U starších světlíků se nejčastěji řeší degradovaný polykarbonát, netěsné přítlačné lišty, poškozené těsnění, poruchy v napojení na svislé části a lokální zatékání. V této případové studii popisujeme návrh obnovy tří střešních světlíků na průmyslovém objektu v Senici.
1. Popis objektu a výchozí stav
Řešeným objektem je průmyslový areál v Senici na západním Slovensku. Na střeše výrobní haly se nacházejí tři střešní světlíky, které zajišťují prosvětlení vnitřních prostor.
Rozsah obnovy počítá s výměnou polykarbonátových desek o celkové ploše přibližně 241,92 m². Každý světlík má plochu přibližně 80,64 m². Součástí návrhu je také obnova příslušenství: přítlačných lišt, těsnění, podložek, spojovacího materiálu, svislých napojení a tmelených detailů.
Nejde tedy jen o jednoduchou výměnu průsvitné výplně. U takového typu práce je potřeba řešit celý systém světlíku jako funkční celek.
2. Jaký problém se řešil
U průmyslových světlíků se časem objevuje několik typických problémů:
- křehnutí a stárnutí polykarbonátových desek,
- snížení průsvitnosti,
- lokální praskliny nebo deformace,
- netěsnosti kolem přítlačných lišt,
- degradované těsnění,
- uvolněný spojovací materiál,
- riziko zatékání do konstrukce haly,
- problematické napojení na svislé části světlíku.
Pokud se tyto závady neřeší včas, může dojít ke zhoršení světelných podmínek v hale, pronikání vody do interiéru a postupné degradaci navazujících částí střešního pláště.
U výrobních objektů je navíc důležité plánovat práce tak, aby co nejméně omezily provoz. Světlíky často leží nad výrobními, skladovými nebo manipulačními prostory, kde může být zatékání nebo uvolnění části konstrukce významným provozním rizikem.

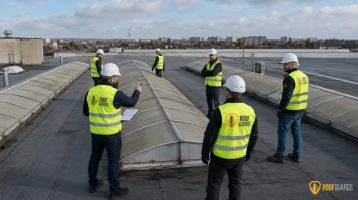

3. Diagnostika a kontrola střechy

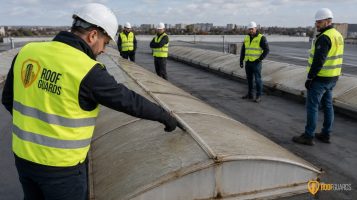

Před samotnou obnovou je nutné ověřit stav polykarbonátu, rámů, přítlačných lišt, těsnění a napojení na okolní střešní skladbu.
Kontrolují se zejména:
- stav původních polykarbonátových desek,
- praskliny, deformace a zmatnění povrchu,
- dotažení a stav přítlačných lišt,
- stav těsnění pod lištami,
- napojení světlíku na svislé části,
- návaznost na hydroizolaci střešního pláště,
- lokální známky zatékání,
- možnost bezpečné demontáže a montáže nových prvků.
U světlíků je důležité nepodcenit právě detaily. Samotná polykarbonátová deska může být vyměněná správně, ale pokud zůstane staré těsnění nebo nefunkční přítlačná lišta, riziko zatékání se významně nesníží.
4. Návrh technického řešení
Navržené řešení počítá s demontáží původních polykarbonátových desek a souvisejících přítlačných prvků. Následně se připraví rám světlíku, osadí nové těsnění, nové polykarbonátové desky tloušťky 16 mm a přítlačné lišty.
Svislé části světlíku jsou řešeny pomocí ASF pásu odolného vůči přehřívání. Tento detail je důležitý zejména u napojení na střešní plášť a místa, kde dochází ke kombinaci mechanického namáhání, teplotních změn a pohybu materiálů.
Součástí obnovy je také tmelení vybraných detailů, zpětná montáž ukončovacích lišt a likvidace odpadu vzniklého při demontáži.
Postup prací krok za krokem
1. Příprava pracoviště a BOZP
Práce na světlících probíhají ve výšce a v blízkosti otvorů ve střešní konstrukci. Proto je nutné důsledně řešit bezpečnost práce. Pracoviště musí být vymezené, pracovníci musí používat odpovídající OOPP a je potřeba koordinovat pohyb po střeše.
U průmyslového objektu se zároveň řeší provoz pod střechou. Pokud se pod světlíky nachází výroba nebo sklad, je vhodné předem domluvit režim prací, případné zakrytí citlivých míst a komunikaci s provozem.

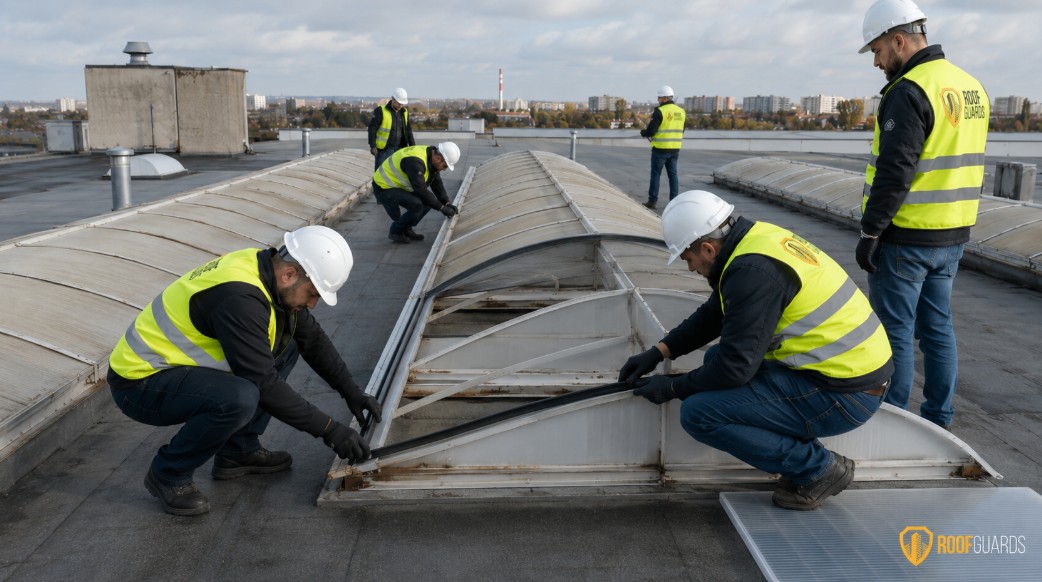

2. Demontáž původních přítlačných a ukončovacích lišt
Prvním technickým krokem je demontáž přítlačných lišt a ukončovacích prvků. Lišty bývají po letech provozu znečištěné, částečně uvolněné nebo mají poškozené těsnění.
Při demontáži je potřeba postupovat tak, aby nedošlo k poškození rámu světlíku nebo navazující hydroizolace.

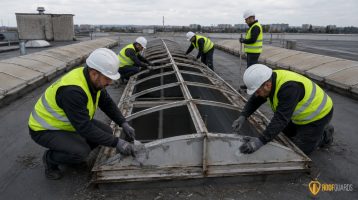

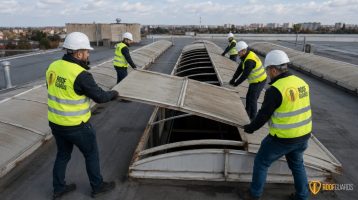

3. Demontáž původních polykarbonátových desek
Po uvolnění přítlačných prvků se demontují původní polykarbonátové desky. Ty mohou být zkřehlé, popraskané nebo lokálně deformované. U větších světlíků je nutné řešit manipulaci s deskami ve více lidech, aby nedošlo k jejich nekontrolovanému poškození nebo pádu materiálu.
Demontované prvky se průběžně třídí a připravují k odvozu a likvidaci.
4. Příprava rámu světlíku
Po odstranění původních desek se kontroluje rám světlíku. Důležité je odstranit nečistoty, zbytky starého těsnění, nesoudržné tmely a případné lokální nerovnosti.
Pokud by se nové těsnění a desky osadily na nepřipravený podklad, mohly by vzniknout netěsnosti nebo nerovnoměrné zatížení nové výplně.
5. Montáž ASF pásu na svislé části
Svislé části světlíku jsou řešeny ASF pásem odolným vůči přehřívání. Tento detail pomáhá obnovit návaznost světlíku na okolní konstrukci a zlepšit ochranu rizikových svislých napojení.
Právě svislé části jsou často namáhané více než běžná plocha střechy. Působí na ně voda, UV záření, teplotní rozdíly a pohyb konstrukce.

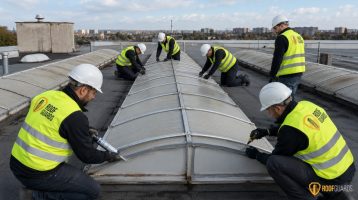

6. Montáž těsnění pod polykarbonátové desky
Na připravený rám se montuje nové těsnění pod polykarbonátové desky. Těsnění musí být osazeno rovnoměrně, bez přerušení a bez lokálního zkroucení.
Je to jeden z nejdůležitějších kroků celé obnovy. Nekvalitně uložené těsnění může způsobit netěsnost i u nové desky.
7. Montáž nových polykarbonátových desek

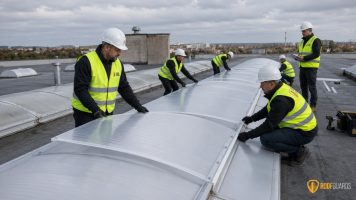

Následuje montáž nových polykarbonátových desek tloušťky 16 mm včetně formátování. Desky se musí správně uložit, zarovnat a napojit podle systému světlíku.
U větších ploch je nutné pracovat v týmu. Polykarbonátové desky jsou rozměrově citlivé, reagují na teplotní změny a je potřeba zachovat správné dilatační podmínky.

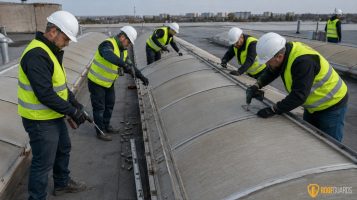

8. Montáž těsnění a přítlačných lišt
Po osazení desek se montuje těsnění pod přítlačné lišty a následně samotné přítlačné lišty. Ty zajišťují mechanické přidržení výplně a rovnoměrné přitlačení k rámu.
Příliš slabé dotažení může vést k netěsnosti. Příliš agresivní dotažení zase může poškodit desku nebo omezit její dilataci. Proto je potřeba montáž provádět technicky správně a průběžně kontrolovat.

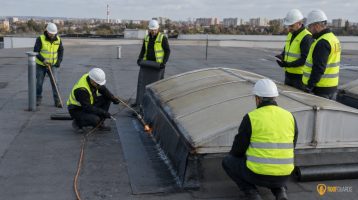

9. Tmelení vybraných detailů
Vybrané návaznosti se dotmelí pružným tmelem. Tmel není náhrada za správně provedený systémový detail, ale slouží jako doplňkové utěsnění míst, kde je to technicky vhodné.
U světlíků je důležité používat materiály, které snesou pohyb, změny teplot a expozici na střeše.

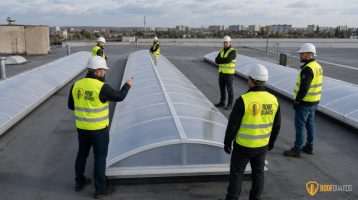

10. Kontrola, úklid a předání
Po dokončení montáže se kontrolují spoje, lišty, těsnění, návaznosti na svislé části a čistota pracoviště. Součástí je odvoz a likvidace odpadu vzniklého při demontáži.
U podobného rozsahu je orientační délka realizace 15–18 pracovních dní. Do termínu se běžně nezapočítávají dny s deštěm nebo větrem nad 5 m/s, protože tyto podmínky mohou negativně ovlivnit bezpečnost a kvalitu montáže.
Kritické detaily
U obnovy světlíků rozhodují hlavně detaily:
- rovinnost a čistota rámu,
- správné uložení těsnění,
- formátování polykarbonátových desek,
- přítlačné lišty a jejich dotažení,
- svislé části světlíku,
- napojení na střešní plášť,
- pružné tmelení,
- bezpečný pohyb pracovníků kolem otvorů.
Největší chybou je vyměnit pouze polykarbonát a ponechat staré těsnění nebo unavené lišty. Taková oprava může krátkodobě zlepšit vzhled světlíku, ale technicky nemusí dostatečně snížit riziko zatékání.
Výsledek obnovy
Výsledkem obnovy je nový polykarbonátový plášť světlíků, obnovené těsnění, nové nebo zpětně osazené přítlačné a ukončovací lišty, opravené svislé návaznosti a čistě dotažené detaily.
Takový zásah pomáhá:
- obnovit funkci světlíků,
- zlepšit prostup denního světla,
- snížit riziko zatékání kolem světlíků,
- prodloužit životnost navazujících částí střechy,
- zpřehlednit technický stav světlíků pro další údržbu.
U průmyslových objektů je důležité, že se řeší nejen estetika, ale především provozní bezpečnost a snížení rizika poruch ve střešním plášti.
Doporučení pro správce objektu
Správce průmyslového objektu by měl světlíky kontrolovat pravidelně, ideálně minimálně jednou ročně a vždy po extrémním větru, krupobití nebo větší bouřce.
Do pravidelné kontroly doporučujeme zahrnout:
- vizuální stav polykarbonátu,
- praskliny a deformace,
- čistotu povrchu,
- těsnění pod lištami,
- dotažení přítlačných lišt,
- stav tmelů,
- napojení na hydroizolaci,
- stopy zatékání v interiéru.
Pokud se objeví lokální porucha, vyplatí se ji řešit včas. U světlíků se malé netěsnosti často postupně zvětšují a mohou zasáhnout nejen světlík samotný, ale i okolní střešní skladbu.
Nejčastější dotazy
Jak poznat, že světlík potřebuje obnovu?
Typickým signálem je zmatnění polykarbonátu, praskliny, zatékání, uvolněné lišty, křehký materiál nebo viditelné poruchy těsnění. U starších světlíků se často kombinuje více závad najednou.
Stačí vyměnit jen polykarbonátové desky?
Ne vždy. Pokud je poškozené těsnění, přítlačné lišty nebo napojení na svislé části, je vhodné řešit celý systém světlíku. Jinak může zůstat riziko zatékání.
Dá se obnova světlíků provést za provozu haly?
Ve většině případů ano, ale je nutná koordinace s provozem. Důležité je řešit bezpečnost pod světlíky, ochranu výrobních technologií a plánování prací podle počasí.
Jak dlouho trvá obnova světlíků?
U tří větších průmyslových světlíků se orientačně počítá s realizací přibližně 15–18 pracovních dní. Termín se může prodloužit kvůli dešti, větru nebo stavební připravenosti.
Proč je důležité těsnění pod přítlačnými lištami?
Těsnění zajišťuje správné dosednutí polykarbonátu a omezuje riziko průniku vody. Pokud je staré, ztvrdlé nebo přerušené, může zatékat i přes nově osazené desky.
Jak často kontrolovat střešní světlíky?
Doporučujeme minimálně jednou ročně. U průmyslových objektů je vhodná kontrola také po silném větru, krupobití, zásahu do střechy nebo při jakýchkoliv stopách vlhkosti v interiéru.
CTA
Řešíte zatékání kolem světlíků, degradovaný polykarbonát nebo plánovanou obnovu střešních světlíků na výrobní hale? Pošlete nám základní informace o objektu přes kontaktní stránku Roof Guards a navrhneme další technický postup.
![]()
Specializujeme se na ochranu a opravy střech, bezpečnostní prvky a profesionální řešení pro střechy rodinných i bytových domů a komerčních budov.
Roof Guards CZ a SK, Nové sady 988/2, 602 00 Brno
Pobočky: Brno, Most, Trenčín
IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893
