Kompletná obnova hydroizolácie plochej strechy bytového domu v Brne systémom VAEPLAN
› Projekty › Kompletná obnova hydroizolácie plochej strechy bytového domu v Brne systémom VAEPLAN








Oprava hydroizolácie plochej strechy bytového domu v Brne-Líšni fóliou VAEPLAN
Plochá strecha bytového domu musí dlhodobo zvládať dážď, sneh, letné prehrievanie aj opakované zmeny teplôt. Akonáhle hydroizolácia stárne a poruchy sa objavia súčasne v ploche, pri atikách, vo vpustoch a prestupoch, jednotlivé záplaty už zvyčajne neposkytujú dostatočnú kontrolu nad stavom celej strechy.
Nasledujúca modelová realizácia ukazuje, ako môže prebiehať kompletná oprava plochej strechy bytového domu v Brne-Líšni s novou hydroizolačnou fóliou VAEPLAN. Zvolený objekt je anonymizovaný a uvedené rozmery zodpovedajú typickému väčšiemu bytovému domu v tejto časti Brna.
Opis objektu a východiskový stav
Riešeným objektom bol deväťpodlažný bytový dom s tromi prepojenými sekciami. Celková plocha strechy bola približne 1 260 m². Na streche sa nachádzalo šesť vnútorných vpustí, štrnásť vetracích prestupov, tri výlezy, anténne konštrukcie a súvislá obvodová atika.
Pôvodnú hydroizoláciu tvorili staršie asfaltové pásy s niekoľkými generáciami lokálnych opráv. Povrch bol miestami popraskaný, pri niektorých presahoch sa začínali otvárať spoje a okolo vpustí po daždi zostávala voda. V horných podlažiach sa pri intenzívnejších zrážkach opakovane objavovali vlhkostné mapy.
Oprava prebiehala počas plnej prevádzky domu. Pohyb materiálu, prevádzka žeriavu, hlučnejšie práce aj prístup na strechu preto bolo potrebné vopred koordinovať so správcom a obyvateľmi.
Aký problém sa riešil
Príčinou nebolo jediné poškodené miesto. Strecha vykazovala kombináciu porúch, ktoré sú u starších plochých striech časté:
strata pružnosti a povrchové trhliny pôvodných asfaltových pásov;
nedostatočne spádované okolie dvoch vpustí;
popraskané napojenie hydroizolácie na atiku;
netesnosti okolo vetracích prestupov a kotviacich prvkov;
lokálne pľuzgiere a nesúdržné miesta podkladu;
staršie opravy vykonané z materiálov s rozdielnym starnutím.
Ďalšie odkladanie opravy by zvyšovalo riziko prenikania vody do tepelnej izolácie, korózie kovových prvkov a poškodenia interiérov v poslednom podlaží. Pri premoknutej skladbe navyše nebýva miesto prejavu v byte totožné s miestom poruchy na streche, pretože voda sa môže medzi vrstvami šíriť do strán.
Diagnostika a kontrola strechy

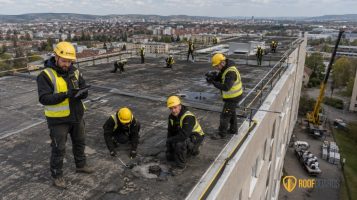

Skôr než bol zvolený rozsah opravy, technici vykonali vizuálnu obhliadku celej plochy, kontrolu spojov a detailov, zameranie spádov a sondy do skladby strechy. Osobitne sa preverila súdržnosť pôvodného povrchu, stav tepelnej izolácie v rizikových miestach a funkcia všetkých vpustí.
Sondy ukázali, že väčšinu pôvodnej skladby možno po lokálnej sanácii zachovať. Zvlhnuté alebo nesúdržné časti bolo nutné odstrániť a nahradiť, no plošná demontáž všetkých vrstiev nebola technicky ani ekonomicky odôvodnená. Na základe zisteného podkladu, tvaru strechy a návrhu kotvenia bola pre novú hydroizolačnú vrstvu zvolená fólia VAEPLAN V.
Podľa výrobcu ide o syntetickú strešnú fóliu na báze EVA s polyesterovou netkanou textíliou na spodnej strane. Je určená pre rôzne spôsoby kladenia vrátane mechanického kotvenia a výrobca uvádza odolnosť proti UV žiareniu a ozónu. Konkrétnu skladbu, počet kotiev a spôsob riešenia detailov je však vždy potrebné stanoviť podľa podkladu, výšky budovy, okrajových a rohových oblastí strechy a technickej dokumentácie systému.
Návrh technického riešenia
Navrhované riešenie spočívalo v zachovaní súdržných častí pôvodnej skladby, lokálnej výmene poškodených vrstiev a vyhotovení novej súvislej hydroizolácie. Hlavná plocha bola riešená mechanicky kotvenou fóliou VAEPLAN V so spojmi zvarenými horúcim vzduchom.
Súčasťou návrhu bolo aj:
odstránenie pľuzgierov, nesúdržných záplat a ostrých nerovností;
lokálna výmena zvlhnutej tepelnej izolácie v rozsahu približne 48 m²;
oprava spádovania bezprostredne pri dvoch vpustiach;
nové systémové napojenie šiestich strešných vpustí;
nové opracovanie atík, troch výlezov a štrnástich prestupov;
úprava kotviacich bodov anténnej konštrukcie;
nové ukončovacie a klampiarske prvky v dotknutých miestach;
priebežná a záverečná mechanická kontrola všetkých zvarov.
Voľba hydroizolačnej fólie nikdy nenahrádza správny návrh detailov. Práve vpuste, rohy, prestupy a ukončenie na atike rozhodujú o funkcii strechy rovnako ako samotná plocha hydroizolácie.
Postup prác krok za krokom
1. Zabezpečenie staveniska a BOZP

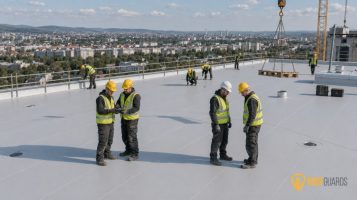

Pred začatím prác bol vyhradený priestor pre žeriav a skladovanie materiálu. Na streche vznikli bezpečné komunikačné trasy a pracovníci používali kolektívnu aj osobnú ochranu proti pádu podľa konkrétnej pracovnej zóny. Prístup na strechu zostal vyhradený iba pre preškolené osoby.

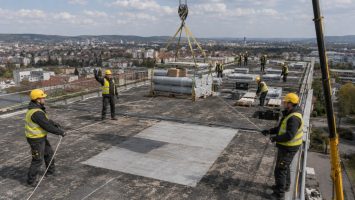

2. Doprava materiálu žeriavom
Role fólie, kotviace prvky, doplnkové materiály a náradie boli na strechu dopravené mobilným žeriavom. Materiál sa rozložil do vopred určených zón tak, aby nedošlo k lokálnemu preťaženiu konštrukcie a zároveň zostali voľné odvodňovacie trasy.

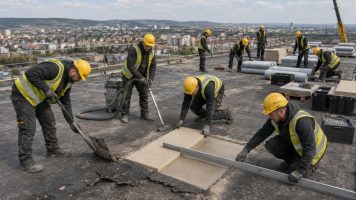

3. Vyčistenie a príprava podkladu

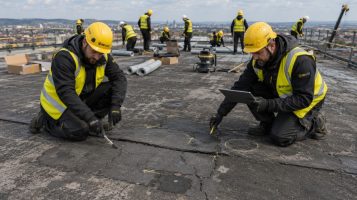

Strecha sa zbavila voľných nečistôt, biologických nánosov a nesúdržných častí pôvodných opráv. Pľuzgiere sa otvorili a sanovali. Ostré hrany, ktoré by mohli poškodiť novú vrstvu, sa odstránili alebo prekryli vhodnou úpravou.
4. Lokálna sanácia strešnej skladby
V miestach potvrdenej vlhkosti sa pôvodné vrstvy odkryli až na zdravú časť. Poškodená tepelná izolácia bola nahradená a povrch výškovo vyrovnaný. Okolie dvoch vpustí sa upravilo tak, aby voda smerovala k odtoku a nezostávala v bezprostrednej blízkosti detailu.

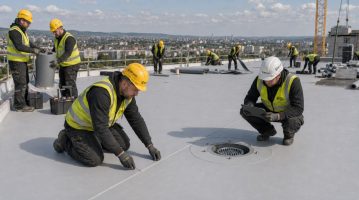

5. Opracovanie vpustí, prestupov a atík

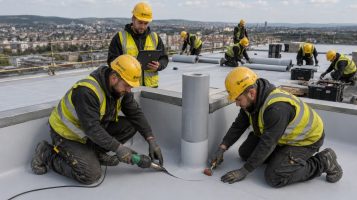

Pred kladením hlavných pásov boli pripravené všetky zvislé a tvarovo zložité detaily. Pri vpustiach sa kontrolovala výška, priechodnosť a nadväznosť na odpadové potrubie. Prestupy dostali nové manžety a napojenie atiky sa ukončilo tak, aby do skladby nezatekala voda hnaná vetrom.

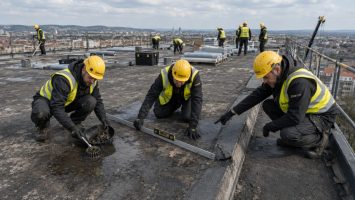

6. Kladenie fólie VAEPLAN
Fólia sa rozvinovala po jednotlivých pásoch, vyrovnávala a mechanicky kotvila podľa plánu kotvenia. Zvýšená pozornosť sa venovala rohovým a okrajovým zónam, kde môže byť účinok sania vetra vyšší než v strednej ploche strechy.
7. Zvarovanie spojov horúcim vzduchom
Podélné spoje sa zvárali automatickým zváracím prístrojom; kratšie spoje a detaily ručnou pištoľou na horúci vzduch s prítlačným valčekom. Teplota a rýchlosť postupu sa priebežne prispôsobovali aktuálnej teplote vzduchu, povrchu a vetru. Pri práci s fóliou sa nepoužíval otvorený plameň.
8. Kontrola zvarov a detailov
Každý dokončený úsek sa po vychladnutí mechanicky skontroloval skúšobnou ihlou. Zistené nedostatky sa označili, opravili a znovu preverili. Súčasťou kontroly bola aj priechodnosť vpustí, správne ukončenie fólie a fotodokumentácia kritických detailov.
9. Upratovanie a odovzdanie
Po dokončení prác sa odstránili odrezky, obaly a dočasné zabezpečenie. Správca prevzal prehľad vykonaných opráv, fotodokumentáciu a odporúčania pre ďalší servis. Realizáciu zabezpečoval tím približne desiatich pracovníkov počas štrnástich pracovných dní. Harmonogram zahŕňal rezervu na dážď a silný vietor, kedy nebolo bezpečné manipulovať s rozmernými pásmi fólie ani pracovať so žeriavom.
Kritické detaily plochej strechy bytového domu
Strešné vpuste
Vpust musí byť prístupná, čistá a napojená bez záhybov, otvorených spojov a miest, kde dlhodobo stojí voda. Košík vpuste nesmie byť upchatý lístím ani voľnými časťami hydroizolácie. Pri vnútornom odvodnení je dôležité preverovať aj nadväzné potrubie.
Atiky a vnútorné rohy
Napojenie vodorovnej plochy na zvislú konštrukciu je namáhané pohybom vrstiev aj vetrom. Vnútorné a vonkajšie rohy preto vyžadujú samostatné tvarové opracovanie a kontrolu ukončenia pod plechovým opláštením.
Prestupy a kotviace prvky
Vetranie kanalizácie, antény, káblové trasy a iné prestupy nesmú byť iba zatmelené. Tmel je doplnkový materiál, nie náhrada systémovej manžety a správne zváraného detailu.
Kontrola zvarov
Vizálne čistý spoj nemusí byť automaticky správne zvarený v celom priereze. Preto sa zvar kontroluje mechanicky a opravy sa vykonávajú ešte pred odovzdaním strechy.
Výsledok opravy
Výsledkom bola nová súvislá hydroizolačná vrstva na celej ploche približne 1 260 m², opravené spádovanie pri vpustiach a nové vyhotovenie všetkých významných detailov. Strecha získala zjednotený povrch bez zmesi starých záplat a správca domu má k dispozícii dokumentáciu skutočne vykonaných prác.
Oprava odstránila zistené poruchy a výrazne znížila riziko ďalšieho zatekania. Neznamená to však, že strecha už nepotrebuje kontrolu. Aj novú hydroizoláciu môžu poškodiť cudzie zásahy, voľné predmety, neodborná montáž technológií alebo dlhodobo zanesené vpuste.
Odporúčania pre správcu a SVJ
Obhliadnuť strechu aspoň dvakrát ročne, ideálne po zime a pred zimným obdobím.
Po mimoriadnom vetre, krupobití alebo zásahu inej firmy vykonať mimoriadnu kontrolu.
Pravidelne čistiť vpuste, bezpečnostné prepadové miesta a miesta, kde sa hromadia nečistoty.
Každý vstup dodávateľa na strechu evidovať a vyžadovať fotodokumentáciu jeho zásahu.
Nevykonávať prestupy, kotvenie technológií ani opravy tmelom bez posúdenia nadväznosti na hydroizolačný systém.
Uchovávať plán kotvenia, odovzdávací protokol a fotografie detailov pre budúci servis.
Pravidelná údržba pomáha odhaliť drobnú poruchu skôr, než sa prejaví zatekaním do bytu a nákladnou opravou nadväzujúcich konštrukcií.
Najčastejšie otázky
Kedy už nestačí lokálna oprava plochej strechy?
Lokálna oprava dáva zmysel, ak je porucha ojedinelá a zvyšok hydroizolácie je súdržný a funkčný. Ak sa trhliny, otvorené spoje a poruchy detailov opakujú po celej streche, býva vhodné posúdiť celkovú obnovu hydroizolácie.
Možno položiť novú fóliu na pôvodné asfaltové pásy?
V niektorých skladbách áno, ale až po overení súdržnosti, vlhkosti, kompatibility materiálov a spôsobu kotvenia. Rozhodnutie musí vychádzať zo sond a konkrétneho technického návrhu, nie iba z pohľadu na povrch.
Prečo bola zvolená fólia VAEPLAN V?
V modelovom prípade rozhodovala nadväznosť na zachovanú skladbu, možnosť mechanického kotvenia, opracovanie členitých detailov a spoje zvárané horúcim vzduchom. Voľbu konkrétneho typu fólie sa vždy musí overiť pre daný objekt.
V dá sa oprava vykonať počas prevádzky bytového domu?
Zvyčajne áno. Je však nutné riadiť prístup, hlučné práce, dopravu materiálu, odstavenie plochy pre žeriav a ochranu obyvateľov. Krátkodobé obmedzenia je vhodné oznámiť vopred.
Ako sa kontrolujú spoje novej fólie?
Po vychladnutí sa hrana zvaru mechanicky kontroluje skúšobnou ihlou. Podozrivé miesta sa označia, opravia a znovu preveria. Kontrola by sa mala doložiť v odovzdávacej dokumentácii.
Ako často má správca kontrolovať novú strechu?
Štandardom sú dve obhliadky ročne a mimoriadna kontrola po extrémnom počasí alebo cudzej intervencii. Presný režim musí rešpektovať prevádzku objektu, podmienky záruky a pokyny výrobcu systému.
Potrebujete posúdiť plochú strechu v Brne?
Riešite zatekanie, opakované opravy alebo plánovanú renováciu plochej strechy bytového domu? Pošlite cez kontaktnú stránku Roof Guards základné informácie o objekte, približnú plochu a fotografie problematických miest. Navrhneme ďalší postup od technickej obhliadky až po rozsah opravy.
![]()
Špecializujeme sa na ochranu striech, bezpečnostné prvky a profesionálne riešenia pre strechy rodinných aj komerčných budov.
Roof Guards pro Slovensko
Pobočky: Trenčín, Brno, Most
IČ: 19823487 | DIČ: CZ19823487 | IČ DPH SK4120437893
